一、战略背景:西部陆海新通道的呼唤
成渝至北部湾港的铁路通道,是国家西部陆海新通道西线主通道的核心组成部分。目前,该通道面临着“两端强、中间弱”的结构性困境:北段成渝铁路成都至隆昌段运力日趋饱和;中段内六铁路为单线电气化铁路,因地质和坡度瓶颈长期低效运行;南段隆黄铁路隆叙段扩能改造工程正在推进。与此同时,攀昭铁路作为《中长期铁路网规划》中连接攀西与滇东北的重要项目,四川、云南两省正积极争取将其纳入国家“十五五”铁路发展规划。
三条线路的扩能与新建,将在四川盆地南缘与云贵高原交汇处,构建起一个联通成渝双城经济圈、攀西战略资源区与北部湾出海口的高效铁路网络。
二、成渝铁路成都至隆昌段扩能改造
2.1 项目定位:西线主通道的北端起点
成渝铁路成都至隆昌段扩能改造,是西部陆海新通道西线主通道的重要组成部分,其引入内江枢纽方案将对地区货运布局产生较大影响。该区段也是整个成渝铁路运输能力的关键制约点。
2.2 建设标准与规模
项目属于客货双线铁路,主要建设内容包括:新建单线209.76公里,增建二线3.75公里,改建既有线4.73公里,设计时速120公里。
2.3 投资估算
项目总投资约289.82亿元。其中内江段约95.55公里,投资约112.25亿元。
2.4 枢纽引入方案:内江城区段外迁
项目引入内江枢纽时,研究提出了“引入既有站”和“新建站”两大系列方案,需综合考虑地区内客货流特点和车站布局。内江城区段铁路外迁方案已作为比较方案纳入可研报告。
内江站目前为客货一等站,站台规模为2座客运站台、3条客运股道及9条货运股道,设有到发线9条、编组线12条,2002年内六铁路通车后货运量逐步恢复。正在推进TDCS改造CTC系统工程,提升调度指挥智能化水平。
2.5 项目进展
目前,项目已完成可研报告编制并上报国铁集团审查。成都市正配合四川省发改委加快推进项目前期工作,积极争取国铁集团支持。
三、内六铁路扩能改造
3.1 项目定位:打通川滇黔的“任督二脉”
内六铁路作为西部陆海新通道的重要组成,目前存在以下核心问题:大关至昭通段存在23.5‰的极限坡度,依赖彝良“之”字形三层展线克服近1400米高差,列车需双机牵引(前拉后推)才能翻越山脊;水富至昭通段为崩塌、滑坡、泥石流极度高发区,历史多次因灾中断;六盘水南编组站到发线能力不足,构成货运“蓄水池”瓶颈。

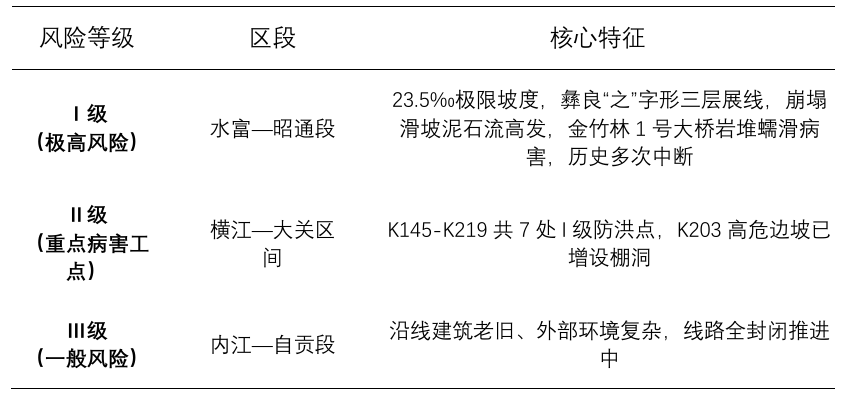

3.2 全线风险区段识别

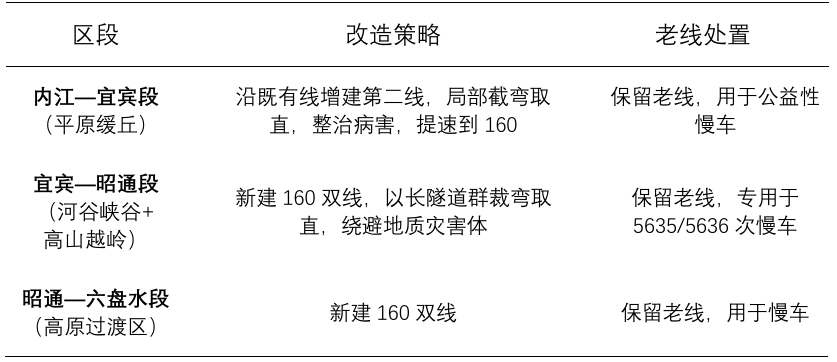

3.3 复线化改造方案:分区分策、客货分线、快慢分离
基于全线地质条件和发展需求的差异,改造方案采用以下分区策略:

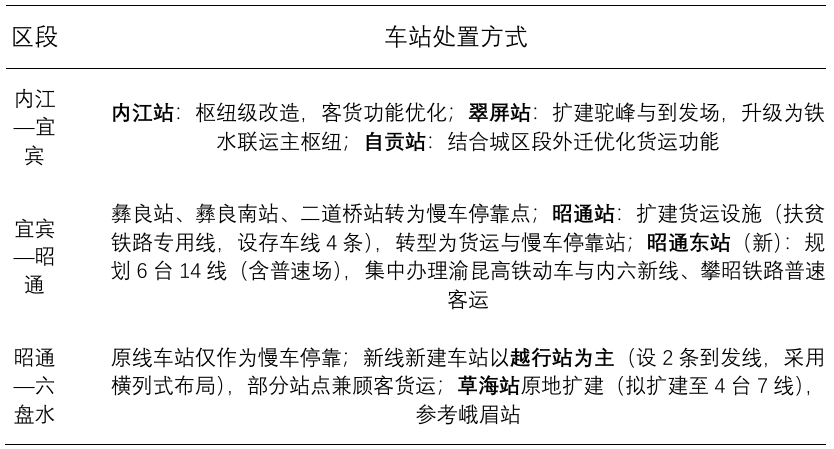

3.4 车站处置方案

3.5 当前推进工作:既有线持续维护
目前,内六铁路正进行一系列前期准备:信号设备联锁改造施工已圆满结束;钢轨、道岔、接触网等设备进行大规模集中修;金竹林1号大桥岩堆蠕滑病害整治工程持续进行;力争2026年实现内六线全封闭目标。
四、攀昭铁路:连接攀西与滇东北的规划动脉
4.1 项目定位
攀昭铁路是我国《中长期铁路网规划》中的项目,定位为“促进脱贫攻坚和国土开发”的客货共线铁路,是沪汉蓉、沪昆两大铁路干线间辅助通道的重要组成部分。
根据初步规划,线路全长约296公里,起于昭通东站,途经鲁甸、巧家、宁南、会东、会理、盐边,引入攀枝花站,规划投资总额约562亿元,拟建时速200公里,功能定位为货运为主、客运为辅的区域干线铁路。
4.2 当前进展与前景
项目暂未纳入国家五年建设规划,不具备开工建设的条件。四川省发改委正会同云南省,加大向国家层面汇报衔接力度,积极争取将昭攀铁路纳入国家“十五五”铁路发展规划。沿线攀枝花、凉山、昭通三市(州)已联合召开昭攀铁路规划建设工作座谈会,就共同推动争取纳入规划及铁路建设标准达成一致意见。
4.3 与内六复线的互联互通
攀昭铁路东端起点与内六复线新建双线同在昭通东站,两条铁路在此形成“十字型”枢纽:
客运:攀昭铁路长途普速客车从昭通东站普速场始发,经内六新线→六盘水→梅花山疏解线→沪昆铁路,实现与全国路网贯通;
货运:攀西钒钛、钢铁等大宗物资,经攀昭铁路抵昭通后,通过疏解联络线直接转入内六新线(北上宜宾或东进六盘水),无需换向。
五、枢纽功能重组与互联互通

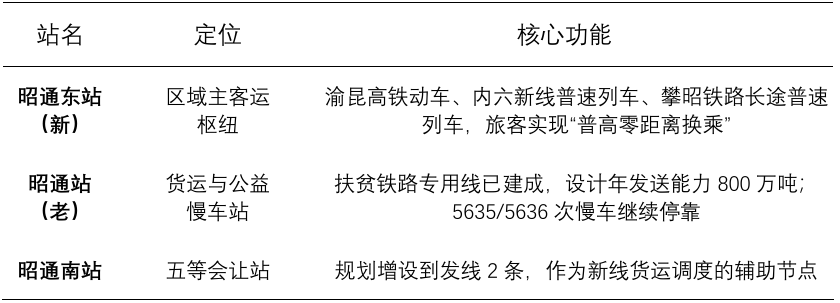

5.1 昭通枢纽:从“过路站”到“十字型枢纽”
未来将形成 “客走新站、货留老站、快慢分离” 的清晰格局:

5.2 宜宾枢纽:“客主宜宾,货强翠屏”
宜宾站(新):高铁门户站,5台12线,承担渝昆高铁、成宜高铁客运
翠屏站:内六线一等货运站,每日周转70-90列货运列车,扩建后成为“铁水联运大宗物资编组基地”
宜宾港铁路集疏运中心已在一步滩站接轨,远期年货运量约1600万吨,复线化后将与翠屏站形成“港口—编组站”无缝衔接
5.3 六盘水枢纽:疏通货运“蓄水池”
六盘水南编组站:出发场和到达场各增设2条到发线(共新增4条),信号联锁系统全面升级,设计日编组能力达6500辆
梅花山站:关键咽喉节点,新建疏解线使内六新线列车可无缝切入沪昆铁路
5.4 关键问题
昭通东站北向发车:若普速列车从昭通东站普速场出发向北驶向内江、成都方向,由于车站咽喉区仅朝向东西向,换向作业几乎无可避免。优化方案之一是在昭通东站东侧设置便捷联络线,直接连接攀昭铁路与内六新线,使北上列车无需进站换向。
六、经济社会影响:四重维度重塑乌蒙山区
6.1 补短板:打通出山通道
速度提升:昭通至成都从约10小时压缩至3小时级;攀枝花经昭通至成都可节约至少1小时以上
货运释放:每年约4000万吨货运增量,物流成本下降10%以上
6.2 促产业:从“卖资源”到“卖产品”
攀西钢铁钒钛产品可南下北部湾出海,运输时间大幅缩短,吸引下游深加工产业在攀枝花、昭通等枢纽城市布局
高铁时代的“总部+基地”模式,助力成渝制造业向沿线梯度转移
6.3 惠民生:保留“连心号”,开行“致富车”
5635/5636次公益性慢车继续穿行于乌蒙山间,保障低收入群体出行权利
草海站等关键节点的扩建,为威宁高山蔬菜、中药材等特色农产品外运提供保障
6.4 优环境:从单一到多元的产业结构
攀枝花等资源型城市借助通道优势,延伸钒钛新材料、高端铸造等下游产业链
成都工业用地趋于饱和,产业外溢效应显著,沿线城市可承接电子信息、汽车零部件等转移产业
七、结论
内六铁路复线化改造、成渝铁路成都至隆昌段扩能改造和攀昭铁路建设,共同构成西部陆海新通道西线主通道的三大核心工程。通过“内六为主轴、成渝为北端、攀昭为西翼”的协同布局,实施“分区分策、客货分线、快慢分离”的精准改造策略,在昭通形成十字型枢纽、在宜宾实现铁水联运、在六盘水打通南下咽喉,将彻底改变乌蒙山区“铁路大瓶颈”的历史格局。
三条线路的同步规划、分段实施,兼顾了干线通道运能提升与公益性运输保障,在满足国家战略通道需求的同时,也为前特困地区的高质量发展提供了坚实的交通基础支撑。攀昭铁路虽尚未纳入国家五年规划,但沿线省市正组建合力积极推进,规划衔接工作已取得阶段性共识。这一系统性工程,将成为交通强国战略在最需要的地方写下的有力注脚,也是区域协调发展理念在西南山区的生动实践。
