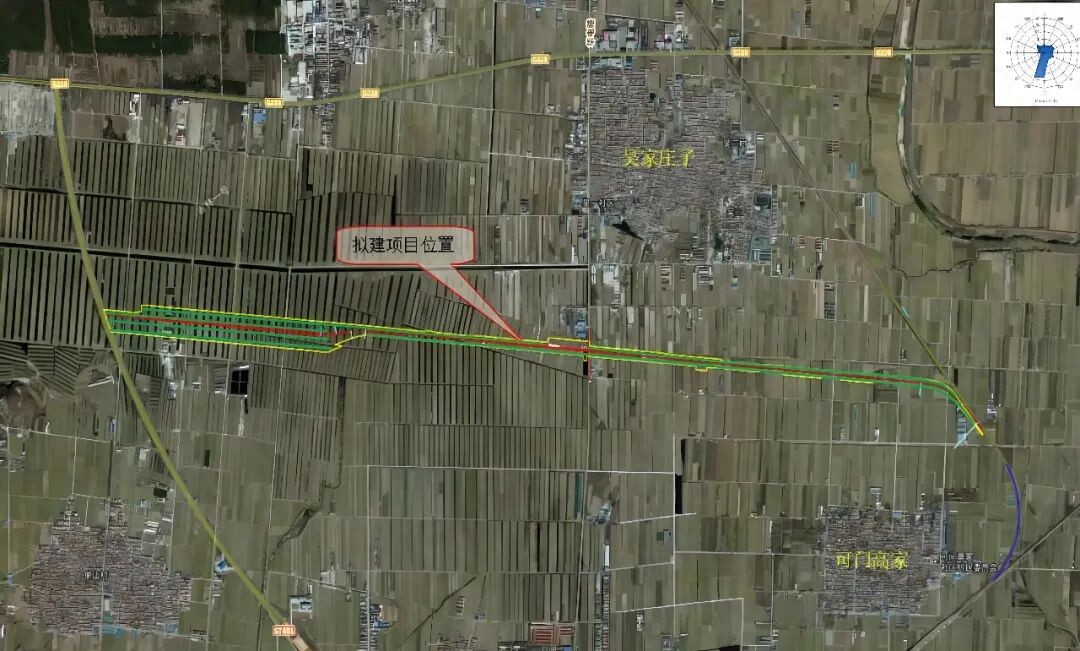

自电厂专用线接轨后,以 R-300m 曲线向西,走行约 2.5km 进入港前站,再向西至铁路作业区终点
2)车站设置港前站(中间站) 近期:到发线 2 条(含正线 1 条),远期预留 2 条西咽喉:机车整备兼边修线 1 条(直股 115m)东咽喉:轨道衡 1 座铁路作业区(尽头式) 笨大兼集装箱装卸线 2 条 机回线 1 条、牵出线 1 条3)土建与配套工程路基:总长约 4.891km,以填方为主桥涵:共 29 座,含新建框架桥 5 座、接长涵洞 24 座轨道:正线 60kg/m 钢轨、有砟轨道;站线 50kg/m 钢轨四电工程:电力、通信、信号、信息系统(含与朱桥站联锁改造)站场设施:站台、货场、机车整备及维修设施项目意义与二期规划核心作用:实现莱州港海铁联运,降低物流成本,提升港口竞争力莱州市政府二期工程(规划):自港前站向北向西延伸至莱州港码头,全长约8.4km,投资约6.4 亿元,已纳入山东省货运铁路补网方案
