一、完整安装施工工序
(一)筒壁定位、支架制作固定
1.激光放线标记每层灯具点位,圆形烟囱均分4个点位,方烟囱四角各1套。
2.固定两种方式:新建烟囱利用顶部预埋钢板,槽钢支架双面满焊,焊脚≥6mm,增设三角斜撑抗大风晃动;旧烟囱加装不锈钢化学锚栓、环形U型抱箍固定,筒壁垫橡胶垫,不破坏外壁防腐层。
3.支架整体打磨除锈,涂刷环氧富锌底漆两道、耐候面漆两道;支架向外悬挑,保证灯光无遮挡。
(二)电缆竖向敷设保护
1.电缆沿爬梯外侧竖向布置,穿不锈钢金属保护管,管卡间距1.5m;每层接线盒预留1m线缆检修余量。
2.管路两端、穿墙孔全部打硅酮密封胶,阻断雨水、酸雾渗入;分层独立回路,每层配置独立空气开关。
3.底层配电柜设置总空开、浪涌防雷器、同步控制器,所有灯具实现同步闪光。

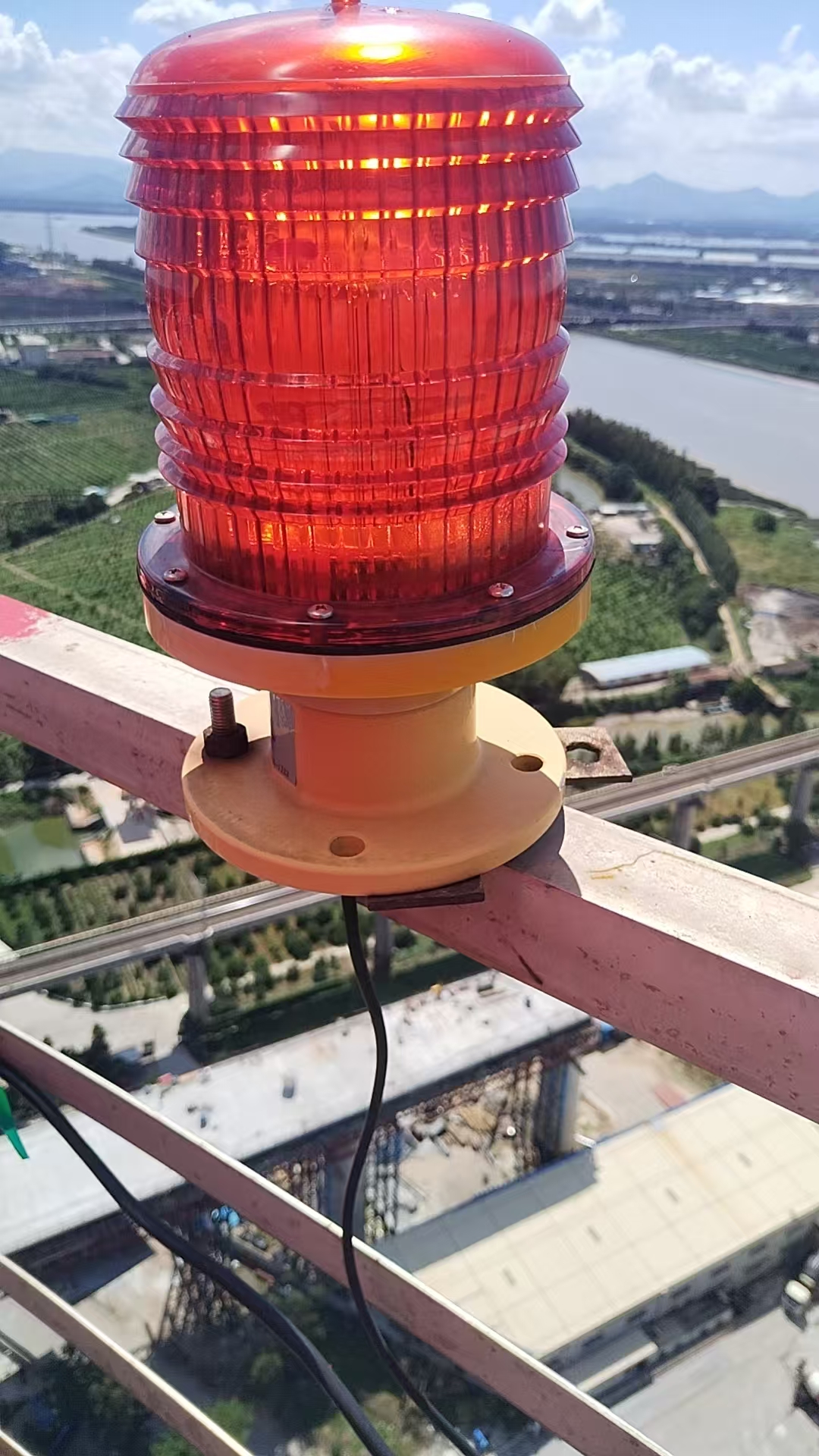

(三)灯具安装、防水密封
1.灯具底座与镀锌支架之间加装防水橡胶垫片,底座四周满打密封胶,杜绝水汽进入灯体烧毁光源。
2.不锈钢螺栓对角均匀紧固,加装弹簧防松垫片;调整灯具水平,360° 照射无遮挡。
3.电缆进线口填充密封胶,线芯压铜鼻子,涂抹导电膏接入防水接线盒,禁止线缆露天接头。
(四)防雷等电位跨接
1.灯具金属外壳、镀锌支架、金属穿线管全部用40×4扁钢与烟囱避雷引下线焊接连通;搭接长度≥扁钢宽度2倍,焊缝饱满。
2.每层灯具支架相互跨接,形成整体等电位体系;配电柜浪涌保护器可靠接地。
3.完工测试接地电阻:工业烟囱≤10Ω,电厂多雷区控制≤4Ω,电阻超标补打接地极、添加降阻剂。
(五)通电调试运行
1.合闸前用兆欧表测电缆绝缘,绝缘电阻≥0.5MΩ方可送电,排查短路、漏电故障。
2.光感功能测试:白天遮挡感光探头,灯具自动闪光;松开遮挡模拟黑夜,持续点亮闪光。
3.同步测试:同层、上下层灯具闪光频率完全同步,无快慢、不同步现象。
4.连续空载试运行24h,检查灯具无过热、频闪、跳闸、进水起雾等故障,记录调试数据。

二、日常正确使用规范
1.自动控制模式:依靠灯具自带光敏探头自动启闭:日出熄灭、黄昏自动点亮,无需人工启停;禁止长期遮挡感光元件。
2.手动应急模式:遇大雾、暴雨、低空云层,可在底层配电柜手动强制开启;检修、故障排查时切换手动模式。
3.供电保障要求:高度>100m 电厂烟囱建议配置 UPS 备用电源,主电源断电后自动切换,保证不间断警示;禁止随意切断航标灯总电源。
4.环境使用禁忌:雷雨天气禁止登高检修灯具;冬季低温、夏季高温属于正常工况,灯具具备耐温适配;烟囱脱硫大量排雾时段,定期清理灯罩积灰。
5.空域报备要求:烟囱航标灯正式启用前,向当地民航、空管部门报备设施位置、高度、灯具参数,纳入空域障碍物台账。
