项目风险管理怎么做?一篇讲透全流程、模板与常见坑

很多项目不是输在能力,而是输在“不确定性”——需求一变、关键人一走、外部依赖一拖,团队的焦虑就像潮水一样漫上来。我也经历

很多项目不是输在能力,而是输在“不确定性”——需求一变、关键人一走、外部依赖一拖,团队的焦虑就像潮水一样漫上来。我也经历过那种深夜盯着群消息、心里发紧却还要装作镇定的时刻。后来我才明白:项目风险管理不是一张表,而是一套让团队在风浪里仍能保持清醒、协同与选择权的机制。本文把全流程、模板与常见坑讲透,尽量让你“明天就能用”。

本文关键词:项目风险管理、风险识别、风险评估、风险应对、风险监控、风险登记册(Risk Register)、风险矩阵(概率-影响矩阵)、RAID Log、触发条件、早期信号、风险预案、风险闭环

项目风险管理的6句话核心结论

如果你现在只想抓住要点,我可以把项目风险管理的经验浓缩成 6 句话:

项目风险管理不是填表,是把不确定性从情绪变成可行动的清单。

先统一风险标准(风险偏好/容忍度),否则全员都在拍脑袋。

识别风险要共创:一个人敏感不可靠,一群人看见才有用。

评估风险用同一把尺:概率×影响只是工具,对齐目标优先级才是关键。

应对措施要写成“谁在什么时候做什么”,否则“密切关注”就是自我安慰。

每周10分钟复盘红色风险,坚持4周,你会明显感觉项目更稳、团队更安心。

风险不是问题,是还没发生的焦虑

我印象很深的一次:离上线还有 10 天,业务在群里一句话——“这个字段必须改,不然合规不过”。研发同事沉默,测试同事开始翻历史用例,领导问我:“能不能按原计划上线?”那一刻我心里其实只有一个念头:别出事。但越是靠“别出事”硬扛,越容易出事。因为我们在用意志力对抗系统性不确定性。后来复盘时我们把事实摊开:

合规审查节点不清晰(直到最后才发现缺口)

需求变更没有触发机制(谁说了算、怎么评估影响都不明确)

回滚与灰度方案没提前做(改动一来只能硬上)

这不是一个问题,而是一串风险叠加:项目一直在“高风险区”行走,只是我们没有把它说清楚、排优先级、提前准备预案。用一句话解释项目风险管理:把“还没发生的焦虑”,变成“大家看得见、可讨论、可行动、可追踪的机制”。焦虑不会凭空消失,但你会重新拿回选择权。

先统一语言:项目风险管理到底管什么

做风险管理最怕的不是没有模板,而是大家根本不在一个频道上:有人把“问题”当“风险”,有人把“依赖”当“借口”,最后风险清单写得很热闹,项目还是照样爆雷。我习惯在启动期先把四个词讲明白(也是很多组织最容易混用的地方):

项目风险(Risk):可能发生、发生后会影响项目目标的事件(威胁与机会都算)。

问题(Issue):已经发生、正在影响项目的事实。它需要的是“解决方案与行动项”,不是再讨论概率。

假设(Assumption):我们默认成立的前提。假设一旦不成立,就会瞬间变成风险或问题。

依赖(Dependency):项目必须依赖的外部交付/资源/审批/接口。

把它们放进同一个 RAID Log(风险/假设/问题/决策或依赖),不是为了“更专业”,而是为了让信息不再散落在聊天记录里:每周能被看见、被更新、被追踪。

小小一条实践建议:如果你的团队已经在用 ONES 这类研发管理平台,可以把“风险”作为一个固定对象沉淀下来,让风险信息能被共享、能持续更新,而不是只存在于会议纪要或群聊里。风险管理常失败,不是因为大家不会做,而是因为大家太忙、太怕、太想保持乐观。怕说出风险就像承认无能,怕被追责,怕影响士气。可成熟团队恰恰相反:越早说坏消息,代价越小,团队越安心。

项目风险管理全流程(6步):从“看见”到“闭环”

我把项目风险管理落地拆成 6 步。它不追求复杂,追求“能跑起来、能坚持、能复用”。

流程总览:Step 0 风险标准与偏好 → Step 1 风险识别 → Step 2 风险评估与排序 → Step 3 风险应对策略与预案 → Step 4 纳入计划执行 → Step 5 风险监控与复盘闭环

Step 0:先把“风险标准”说清楚——否则全员都在拍脑袋

很多争吵不是因为谁不讲理,而是项目从来没说清楚:我们到底更怕什么?更在乎什么?这里有个被忽略但极关键的词:风险偏好/容忍度。

有的项目“宁可晚一点也不能出事故”(质量/合规优先)

有的项目“宁可冒点风险也要抢窗口”(进度优先)

有的项目“预算卡死,返工比延期更可怕”(成本优先)

我建议你用 15 分钟对齐四件事(越短越容易执行):

目标优先级:进度/质量/成本/合规,排序写下来

分级标准:什么叫高/中/低(用可验证的阈值写:延期≥2周/触碰红线/关键指标下降等)

升级机制:什么条件必须升级到项目委员会/部门负责人?

节奏机制:每周固定 10 分钟风险回顾,红色风险必须有 Owner 与下一步动作

你会发现,一旦标准清晰,团队反而更放松:不是人人都要“装乐观”,而是大家知道什么算危险、危险时怎么做。

Step 1:风险识别

我以前也干过“PM 自己写满一张风险表”的事:写完很累,效果很差。因为风险不是 PM 的私人预感,它必须变成团队共同视野。更有效的是做一次轻量 workshop(30~60 分钟就够),我最常用的提问顺序是:

第一问(直击本质):“如果这个项目最终失败,最可能死在哪?”(让真实担忧浮出来)

第二问(按维度展开):

进度风险:最可能卡在依赖、评审、环境还是资源?

范围风险:需求变更谁拍板?影响评估怎么做?是否会挤压测试?

质量/稳定性风险:监控、灰度、回滚、压测哪块最薄?

外部风险:供应商、合规、政策、跨部门协作哪里最不可控?

输出格式统一(非常关键):用“如果…那么…”写风险:如果【某条件发生】,那么【对进度/质量/成本/合规的影响】。这样写的好处是你在写“可验证的因果”,不是写“情绪化的担心”。

Step 2:风险评估与排序

风险识别完,最常见的场面是:清单很长,大家开始疲惫,然后默认“先做需求最急的”。但项目最怕的就是:忙着忙着,把致命风险放过了。我推荐一个“够轻、够用”的评估方式:概率(P)×影响(I),再配合红黄绿分层(这是很多团队落地成功率最高的版本)。

① 打分规则(可直接用)

概率 P:1(很低)~5(很高)

影响 I:对进度/成本/质量/合规分别 1~5,取最大值(或按你 Step 0 的目标权重加权)

风险值 R = P × I

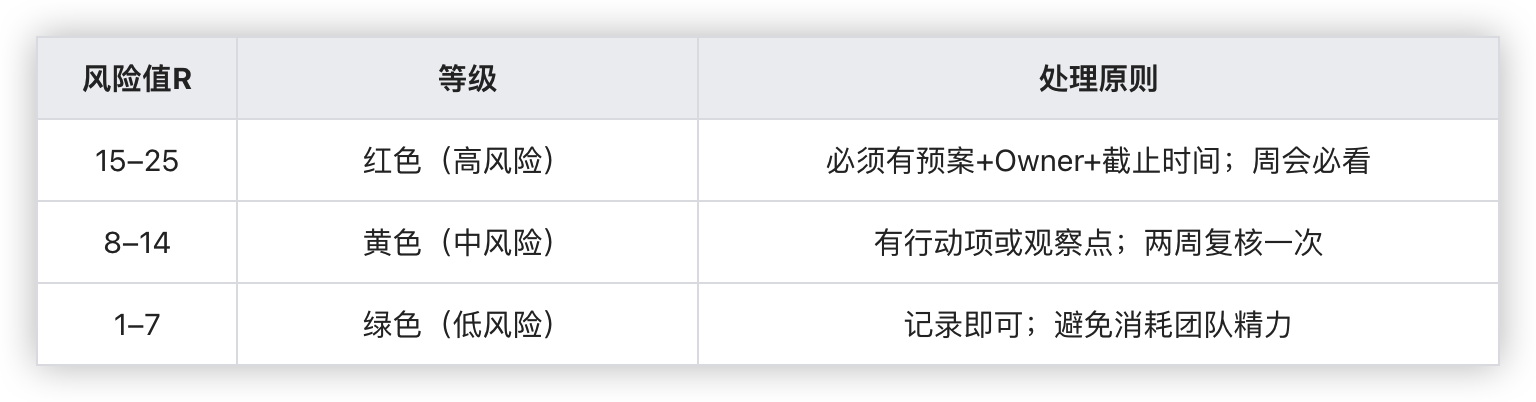

② 红黄绿阈值(建议)

③ 用一个样例“校准尺度”(减少争吵)

风险条目:“如果合规评审在 T-7 天才介入,那么核心字段可能需要重构,导致上线延期 2 周并引入返工。”

评分示例:

概率P=4(过去两次都发生)

影响I=5(触碰合规红线 + 延期里程碑)

风险值=20(红色)

接着我会问团队一句:“我们愿意用什么代价换掉这 20 分?”讨论就从“谁说得对”变成“我们怎么做选择”。

Step 3:风险应对策略

我最不喜欢在风险表里看到四个字:“密切关注”。这句话的潜台词是:我也不知道怎么办,但我希望风险不要发生。策略可以分成“规避/缓解/转移/接受”,机会则是“争取/增强/分享/接受”。但策略只是框架,真正能救项目的,是写成可执行动作。

一条“写得像样的风险条目”长什么样(示例)

风险描述:如果【关键供应商交付延迟】,那么【集成测试将延期,影响上线里程碑】

P/I/R:P=3,I=5,R=15(红色)

早期信号:供应商周报连续两周未给出可验证的交付证据

触发条件:T-14 仍未锁定交付日期或关键里程碑延期≥7天

主应对(缓解):由【采购/供应商经理】在本周五前完成备选供应商报价与切换评估;由【技术负责人】完成接口兼容评估

备选预案(接受+应急):触发后启用备选供应商并调整范围,优先保障核心链路

升级阈值:T-10 仍无交付 → 升级至项目委员会拍板范围取舍

Owner:供应商经理(推动闭环)

Actionee:采购同学/技术负责人(执行动作)

这里有个很实用的角色区分:

Risk Owner:负责推动该风险被管理、被更新、被升级

Risk Actionee:执行应对动作的人(常常不是 Owner)

Step 4:把应对动作纳入计划执行

风险应对如果不进入排期,就只是愿望;如果不占资源,就只是口号。

我通常做三件小事,效果比“开大会”更好:

把红色风险的应对动作拆成任务进计划(有工时、有验收、有截止时间)

把预案当成保险:先做最低成本可用版本(回滚/灰度不一定一口气做完美,但必须能救命)

为高风险留缓冲(时间缓冲、资源缓冲或范围缓冲三选一,至少要有一个)

如果你们的项目已经在 ONES 里跑,落地会更顺一些:把“风险应对动作”直接拆成任务、拉进计划视图/甘特图,让它像普通工作一样被跟踪,而不是只写在表格里。很多 PM 会对“缓冲”有心理负担,怕显得不自信。但成熟管理的本质就是承认不确定性,然后用机制对抗它——你争取的不是“偷懒”,而是“稳交付的空间”。

Step 5:风险监控与复盘闭环

项目风险管理不是一次性动作,而是持续的沟通、监控、评审与记录。落到项目里,我更愿意把它做成一种“低成本的日常仪式”。

每周10分钟风险回顾(会议脚本,照着跑就行)

红色风险是否新增/升级/降级?

哪条风险的早期信号变强了?

本周每条红色风险要完成的动作是什么?谁负责?卡点是什么?

是否出现触发条件?是否启动预案?是否需要升级拍板?

本周需要的“决策”是什么?(谁来决、什么时候决)

如果团队规模稍大,别让监控全靠 PM 记性:像 ONES 这类平台在“台账数字化”场景里,会提到实时更新共享、自动化提醒与定期报告等做法,能把“提醒”从人肉变成机制。

里程碑/迭代复盘只问三件事(避免复盘变追责)

哪些风险判断得准?为什么准?(经验可复用)

哪些风险没看见?为什么没看见?(机制缺口)

哪些应对有效?有效的关键因素是什么?(方法可复制)

坚持 3~4 周后,你会明显感觉到:坏消息更早出现,争论更少指向个人,项目经理也不必一个人扛着焦虑。

项目风险管理模板:风险登记册、RAID Log、风险矩阵

模板不是为了“显得规范”,而是为了让项目风险管理更像“运营系统”,而不是“个人习惯”。

模板1:风险登记册(Risk Register)最小字段

风险描述(如果…那么…)

类别(需求/技术/资源/外部/合规…)

概率P、影响I、风险值R、等级(红/黄/绿)

早期信号、触发条件

应对措施(主方案 + 备选预案)

Risk Owner、Risk Actionee、截止时间

升级阈值、当前状态、更新时间、下一步动作

如果你不想一开始就做很复杂的表,实践里常见的做法是:用工具把“风险登记册”做成可持续更新的清单。ONES 的文章里提到可以用其风险管理模块建立动态风险跟踪,并与团队共享风险信息——这类“共享 + 跟踪”的机制,往往比“表格做得漂亮”更关键。

模板2:RAID Log(把信息集中起来,减少遗忘与扯皮)

把风险、假设、问题、决策/依赖放在一处:

少很多“我以为你知道”的误会

少很多“这事到底谁拍板”的扯皮

更容易在复盘时追溯:当时我们做了什么决定、基于什么假设

你会发现,很多项目后期的“惊吓”,其实都是前期“假设没有被写下来”。

模板3:风险矩阵(概率-影响矩阵):对齐优先级,让讨论更快收敛

矩阵的意义不是算得多准,而是让团队迅速对齐:

哪些要立刻行动?

哪些可以观察?

哪些先别吓自己,但要设早期信号?

你不必追求复杂模型。对大多数团队来说,“把红色风险抓住并执行应对动作”,已经是项目成功率的大幅提升。

项目风险管理常见坑

这 5 个坑,我几乎在每个组织都见过。它们不是技术问题,是习惯问题。

1.把项目风险管理当成一次性作业:启动时写满,之后不更新。风险没消失,只是换了个地方躲起来。

2.风险没有 Owner,最后都变成 PM 的锅:“共同负责”经常等于“没人负责”。Owner 不是背锅,是拥有推动应对落地的权利。

3.风险登记册变成追责工具,团队开始报喜不报忧:一旦风险被用来问责,大家就学会沉默。你会得到“好看的周报”,但失去“真实的预警”。

4.应对措施写成口号:“加强沟通、提前准备、密切关注”都不算措施。措施必须能变成任务、资源、时间与验收。

5.只盯威胁,不看机会:项目风险管理不仅是“保命”,也能“争胜”。当你把备选方案准备好,反而敢更快试点、敢更早灰度、敢更主动谈资源——机会往往就藏在这种底气里。
