别信差不多就行了!这100个装修工艺你该懂
恨真看家居
2025-06-27 16:04:02
整理了装修工艺细节的终极监工指南
覆盖水电、瓦工、油工等6大工种
用 「血泪经验+硬核验收」
帮你盯死每个毫米级工艺!
附现场话术和补救方案👇

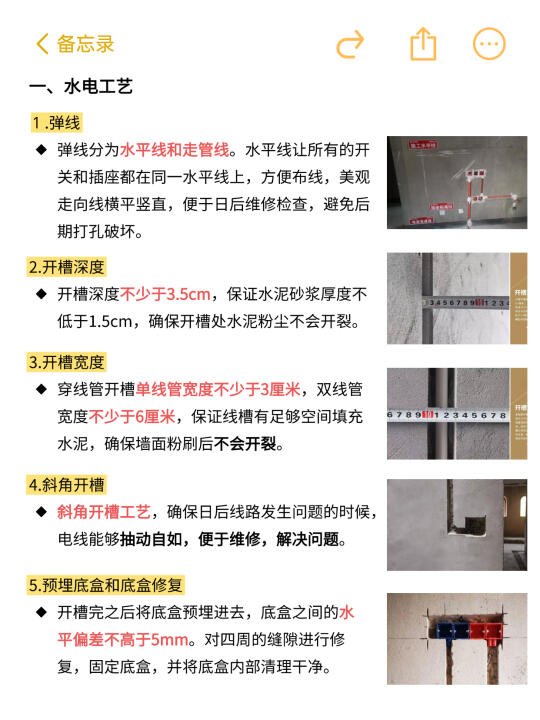

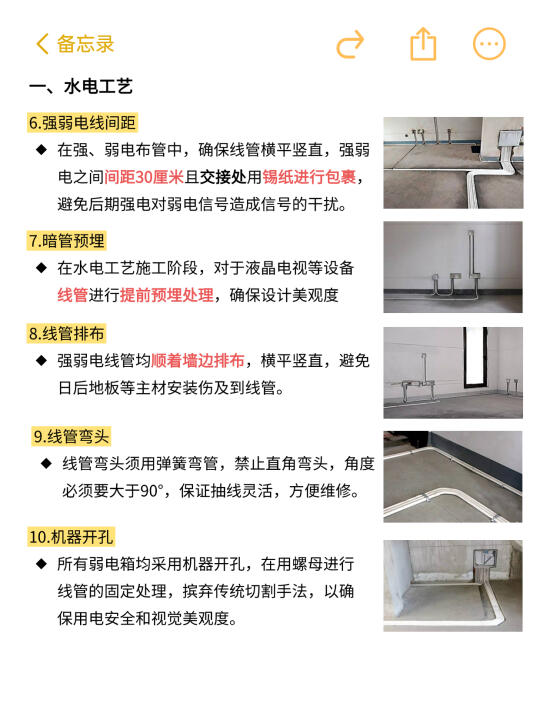

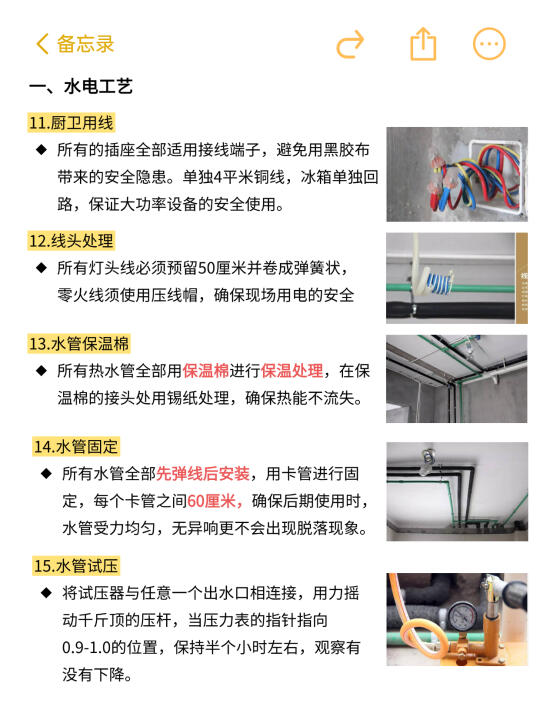

1️⃣水电改造
线管弯头角度:
国标:≥90°大弯(抽线可换)
偷工:直角弯(电线卡死)
→ 验收:穿钢丝测试抽拉顺畅度
水管熔接深度:
国标:PPR管插入管件≥1cm
偷工:浅插虚焊(漏水隐患)
→ 验具:游标卡尺测熔接深度
💡 现场话术:
弯头用大弧弯!熔接浅了重做!拍照留底!

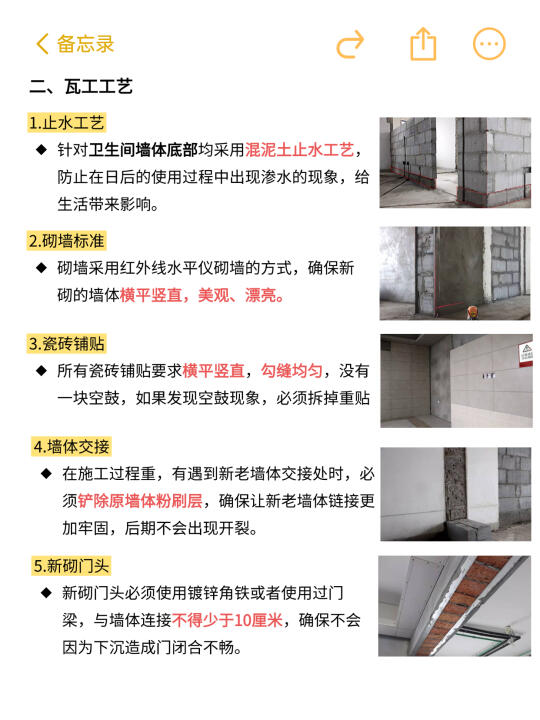

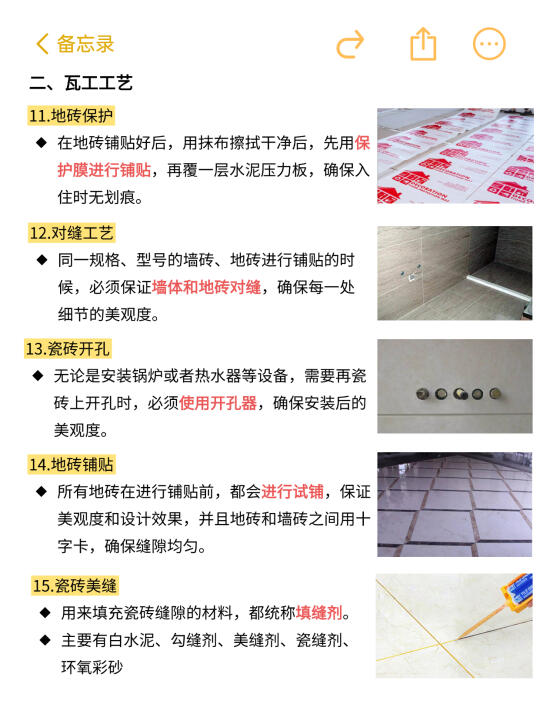

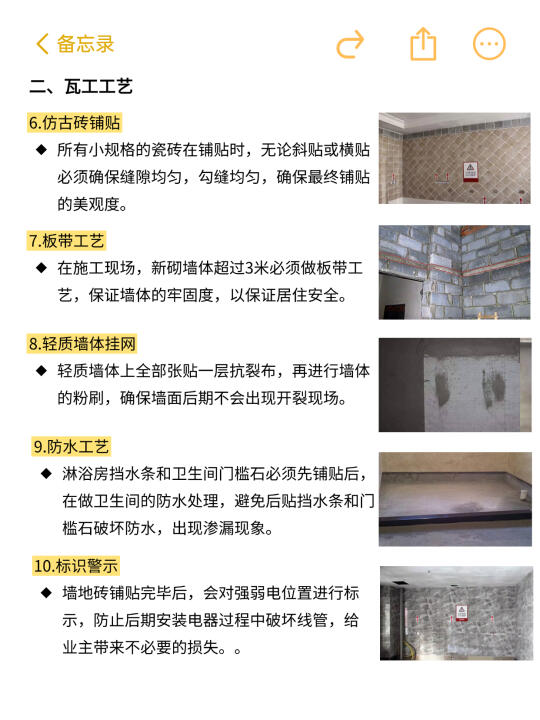

2️⃣瓦工铺贴
生死细节
瓷砖留缝:
国标:墙砖1.5mm,地砖2.5mm(热胀冷缩缝)
偷工:无缝贴(半年必鼓)
→ 验具:塞尺检查缝隙
水泥膏批刮:
国标:齿形刮刀拉槽,覆盖率≥95%
偷工:点涂式(空鼓率超50%)
→ 验法:贴前手摸砖背,水泥膏需均匀满布
🔥 补救方案:
发现空鼓:灌浆器注入瓷砖胶

3️⃣木工吊顶——开裂看转角
石膏板接缝:
国标:V型槽+填嵌缝膏+贴防裂带
偷工:直缝贴绷带(必裂)
→ 验法:手电筒斜照查V型槽
龙骨间距:
国标:主龙骨≤80cm,副龙骨≤30cm
偷工:主龙骨1.2m(顶面下垂)
→ 验具:卷尺量间距,超1cm扣款
⚠ 血泪教训:
拐角处必须用 L型整板切割

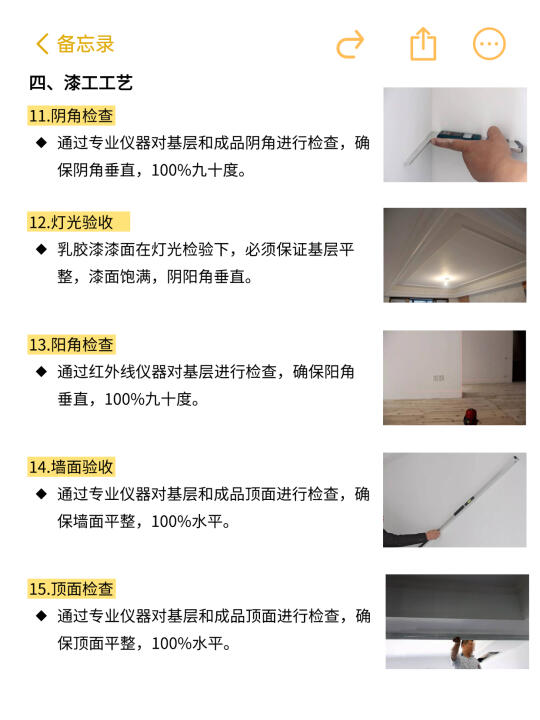

4️⃣油工施工——甲醛藏在腻子里
腻子打磨:
国标:灯照无阴影(平整度≤2mm)
偷工:砂纸粗磨(墙面如月球)
→ 验法:200瓦灯泡贴墙照
底漆偷漏:
国标:1遍底漆+2遍面漆
偷工:面漆兑水40%刷3遍(掉粉)
→ 验具:紫光灯照墙面(底漆反蓝光)
5️⃣验收神器包
塞尺→查瓷砖缝隙→缝宽误差≤0.5mm
直角尺→测阴阳角垂直度→90度误差≤3mm
激光水平仪→查墙面平整度→2m内误差≤3mm
相位检测仪→验插座接线→缺地线/零火接反报警
📜 工艺防坑表(打印贴工地)
水电→线管大弯弧→直角弯头→罚款
瓦工→墙砖压地砖→地砖顶墙砖→拆改费全扣
油工→腻子无胶水痕迹→桶内有胶水→停工+赔材料差价
安装→玻璃胶用瓦DA→杂牌→赔偿
💎 终极口诀
水电:点对点布线>横平竖直
瓦工:薄贴法>厚贴
木工:轻钢龙骨+防锈漆
油工:成品腻子+底漆
附:工艺补救包
① 空鼓瓷砖:注射器灌环氧树脂胶
② 墙面裂缝:开V槽挂网重批
③ 吊顶塌陷:打穿吊筋+注结构胶
需要 《装修工艺表》《装修工艺验收表》高清PDF👇
(施工队见了腿软!)
