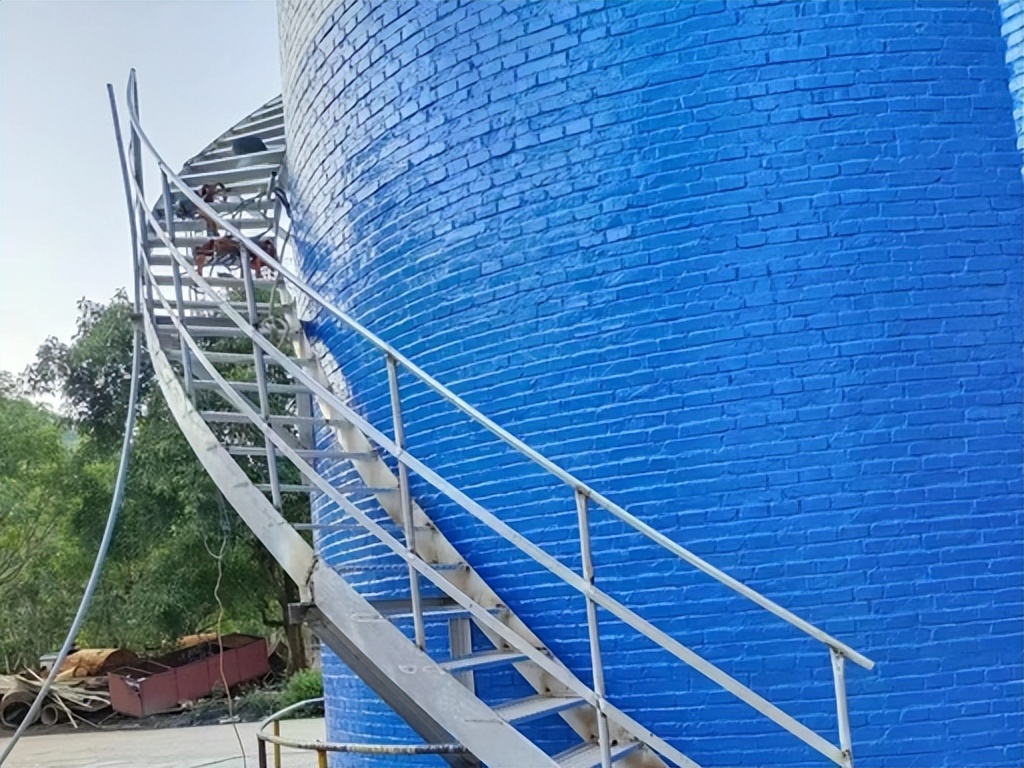

武汉烟囱爬梯防腐修复措施 高空修护强耐久

一、结构检查与加固(先修后漆)1.全面检查逐段查踏步、护笼、焊缝、螺栓,标记锈蚀 / 变形 / 开焊 / 缺失处。2.构

一、结构检查与加固(先修后漆)

1.全面检查

逐段查踏步、护笼、焊缝、螺栓,标记锈蚀 / 变形 / 开焊 / 缺失处。

2.构件修复

锈蚀严重、变形:切割更换同规格新件(热镀锌优先)。

裂缝(≥0.5mm):焊接加固,焊后打磨平整。

螺栓:更换松动、锈蚀件,热镀锌螺栓 + 防松垫片,扭矩紧固。

3.焊后处理

焊瘤、毛刺打磨平顺,凹陷处用环氧腻子找平、干燥后打磨。

二、基层除锈(关键,决定寿命)

1.标准

重度锈蚀达Sa2.5级(近白);轻度达St3级(彻底)。

2.步骤

除油:溶剂、去油剂擦净油污、旧漆鼓包。

粗除锈:角磨机、钢丝刷除氧化皮、厚锈、旧漆。

细打磨:焊缝、棱角、螺栓孔周边重点打磨,粗糙度 30–75μm。

清灰:压缩空气彻底吹净粉尘,4小时内必须涂底漆,防止返锈。

三、分层涂装(防腐、耐候)

1. 底漆(环氧富锌,2 道)

配比:按厂家说明,稀释剂≤5%。

施工:刷涂 + 喷涂结合,先预涂焊缝、螺栓、边角,再大面积施工;干膜≥60μm / 道。

干燥:25℃表干≤2h,实干≤24h;48h 内涂中涂。

2. 中涂(环氧云铁,1–2 道)

作用:增厚、屏蔽、增强层间附着力。

施工:底漆实干后,320 目砂纸轻磨除尘;干膜≥60μm。

干燥:间隔 4–6h,实干后打磨再涂面漆。

3. 面漆(聚氨酯、氟碳,2 道)

作用:耐候、耐腐、保色;氟碳保用 8–10 年。

施工:纵横交替喷涂、滚涂,干膜≥40μm/道,总≥80μm;间隔≥4h。

警示:踏步边缘、护笼刷黄黑警示漆,美纹纸防串色。

四、常见问题与对策

1.返锈:除锈不彻底或超时未涂底漆;重新除锈,4h 内底漆。

2.起皮脱落:基面潮湿、油污、层间未打磨;铲除重涂,严控基层干燥。

3.流挂:涂料过稀、喷涂过厚;调整粘度,薄涂多道。
