DC娱乐网

烟囱内部烟道维修常见病害及整改措施

一、施工前期准备(一)停机隔离与封堵1.锅炉全线停机,断开引风机、风道阀门,切断烟气来源;2.烟道进口、出口、旁路烟道采

一、施工前期准备

(一)停机隔离与封堵

1.锅炉全线停机,断开引风机、风道阀门,切断烟气来源;

2.烟道进口、出口、旁路烟道采用防火钢板 + 保温棉双层封堵,密封不漏气;烟囱顶部加盖防雨防尘盖板;

3.底部设置集灰坑围挡,划分硬质警戒区,禁止无关人员进入。

(二)筒内气体检测与通风布置

1.大功率轴流风机上抽下送强制对流通风,施工全程不间断;

2.每30分钟检测氧含量、CO、硫化氢、可燃气体,氧含量<19.5%、有毒气体超标立即撤离;

3.办理受限空间作业票、高空作业审批、动火作业票。

(三)现场勘测与方案确认

1.进入烟道实测:破损范围、内衬脱落厚度、混凝土裂缝、冲刷深坑、伸缩缝老化、烟道截面尺寸;拍照留存原始病害;

2.区分维修类型:局部修补、整体内衬重做、伸缩缝更换、烟道底部防冲刷加厚、洞口封堵改造;

3.绘制维修施工图,标注修补厚度、材料分区、加固范围,甲方签字确认。

(四)垂直作业平台搭设

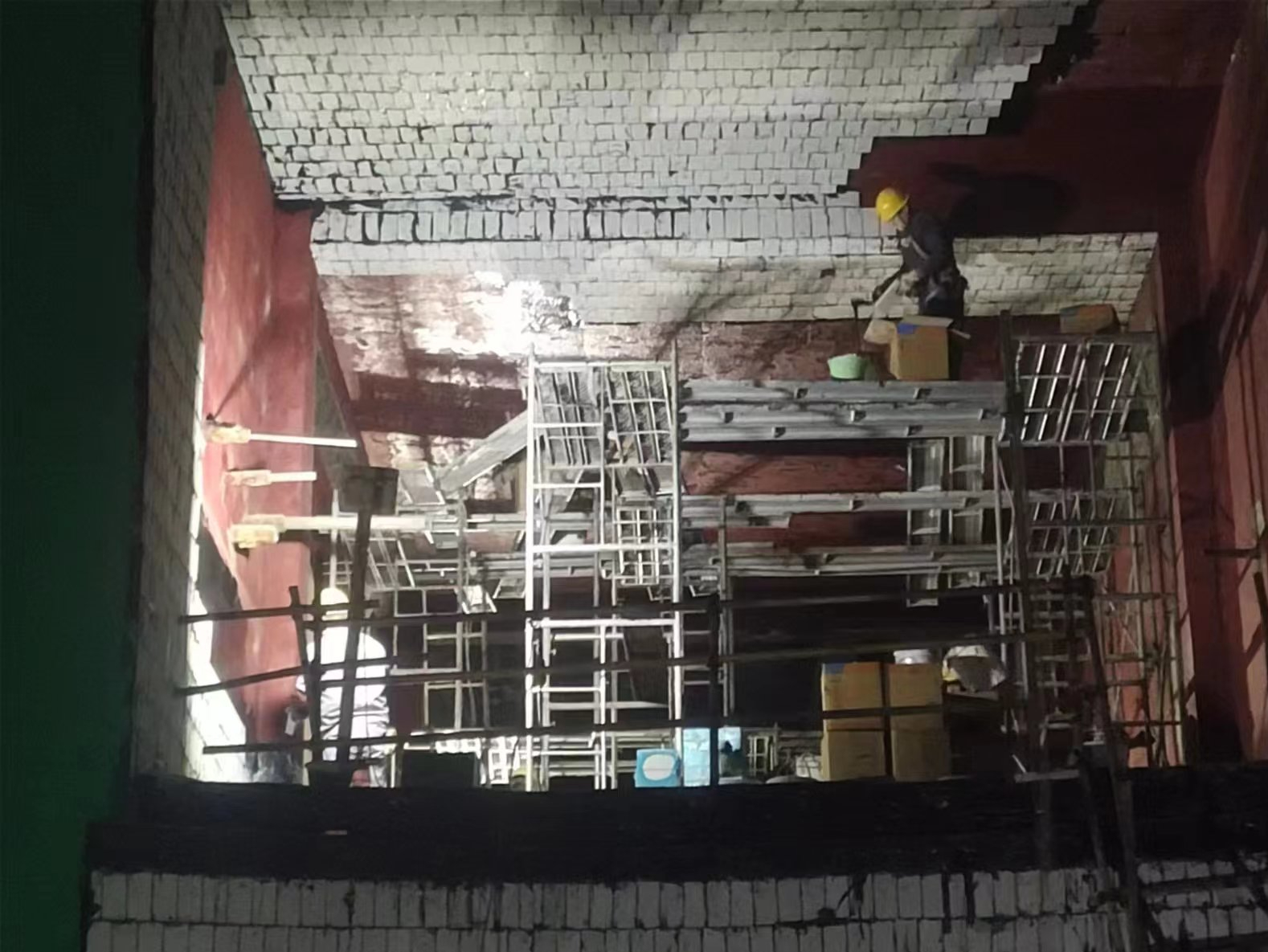

1.小型烟道:移动升降脚手架;

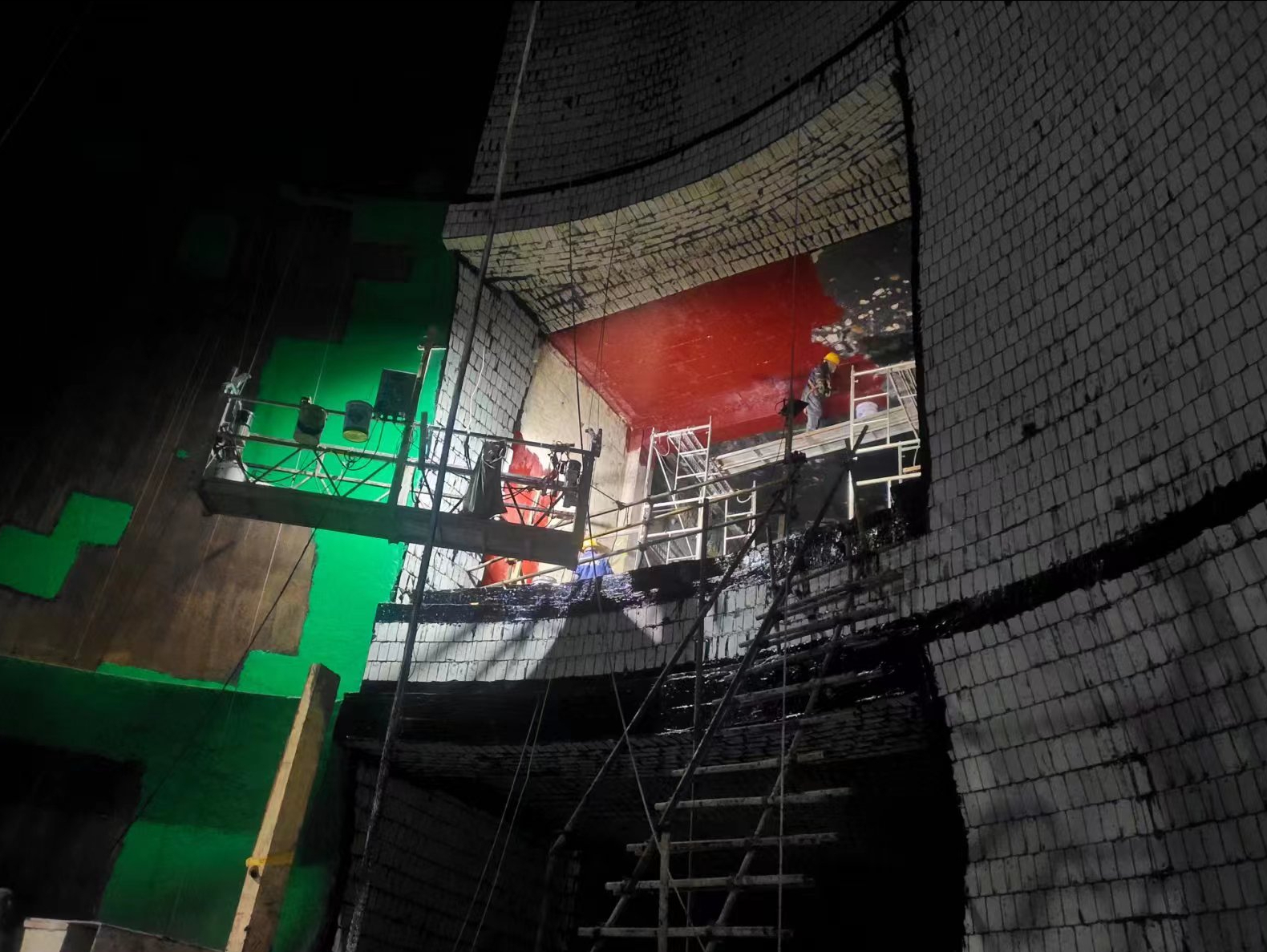

2.高大烟囱主烟道:内壁环形悬挂吊篮,双层安全防护网;

3.平台限载、防滑、工具防坠绳,配备对讲机实现筒内、地面、顶部三方通讯。

(五)材料进场

1.基层修补:聚合物抗渗修补砂浆、耐火浇注料;

2.内衬面层:耐高温耐酸碱耐火砂浆、耐火浇注料;

3.伸缩缝配套:耐高温硅酸铝棉、防火密封胶泥、金属伸缩压条;

4.辅材:钢筋阻锈剂、水泥基界面剂、防爆照明、防尘防毒面罩。

二、常见病害及整改措施

1.内衬大面积空鼓脱落

原因:基面浮灰未清理、未刷界面剂、单次抹灰过厚;整改:全部剔除,重新凿毛除尘,分层薄抹施工。

2.烟道底部频繁开裂冲刷破损

原因:未加厚抗冲刷层;整改:底部增设纤维耐火加厚层,增设导流挡坎减少气流冲击。

3.伸缩缝漏烟、填料粉化脱落

原因:普通密封胶不耐高温;整改:更换耐高温硅酸铝棉 + 专用防火密封胶,加装金属压条。

4.内衬表面细密龟裂

养护缺水、耐火材料配比不达标;整改:细微裂缝开槽补胶,后期延长保湿养护时间。

三、保障项目顺利竣工关键措施

1.分段隐蔽验收:基面修补、内衬底层、面层、伸缩缝每道工序完工,甲方 / 监理入烟道现场验收签字,缺陷当场修复,不堆积到竣工;

2.工期预留缓冲:受限空间通风、养护耗时久,预留 3~5 天整改养护工期,规避延期;

3.多工序穿插施工:烟道内部维修可与外壁碳纤维加固、爬梯护网加装、外壁防腐错峰同步作业,统一整体竣工验收;

4.完整竣工资料归档:停机隔离记录、气体检测台账、材料合格证、各工序隐蔽验收影像、前后病害对比照片、竣工验收单、投运养护交底;
