合肥潜山路占道电线杆完成“无感”迁改 计划三年完成445基存量整治

大皖新闻讯潜山路全长约10公里,是合肥西部城区一条重要的南北走向主干道。此前,市民曾向大皖新闻记者咨询,潜山路改造工程主线于2024年9月放行,但是部分电杆在道路拓宽后未能及时迁改。11月24日,大皖新闻记者从合肥城乡建设局了解到,通过分段作业、不停电作业等形式,目前潜山路占道电杆实现全线“无感”迁改。

此外记者了解到,合肥市大建办牵头开展占道电杆系统性迁改,以潜山路“无感”迁改为示范,计划三年内完成市区38处445基占道电杆整治。

占路之困:潜山路电线杆曾成“拦路虎”

据悉,潜山路全长约10公里,是合肥西部城区一条重要的南北走向主干道,联通合肥西站、黄潜望商圈、政务区等热点区域,是西部交通要道,与临泉路、铜陵路、望江路一起组成了合肥城区路网的“中环线”。2023年7月,潜山路改造工程正式开工,主线已于2024年9月放行。但部分电线杆在道路拓宽后未能同步迁改,沿线129基电杆迁改滞后,部分位于非机动车道中央,最窄处仅余几十厘米宽,影响通行效率与城市形象。

此外,潜山路两侧商户林立,密布各类政府机关、企事业单位、中小学校,保电任务重。特别是国防科技大学等重点用户的用电保障直接影响国防安全。按照传统施工作业,迁改工作预计共需停电80余次,对城市运行和市民出行造成较大影响。

迁改之策:实现全线电线杆“无感”迁改

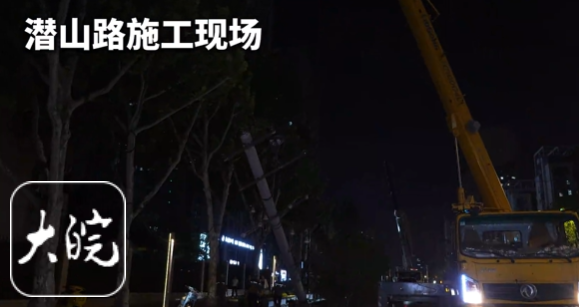

为此,由合肥市大建办牵头重点局、供电公司、蜀山区等多部门协同攻坚,形成了一套“创新+协作”的治理模式。首先是分段作业“拆堵点”,先建地下缆线管廊,将110千伏主网、10千伏配网电缆逐段接入,再按路口分段施工、逐点清杆,避免二次封路。其次是不停电作业“保民生”,开展80余次不停电作业、13次保电作业,采取“夜间施工、全程保电”方案,凌晨进场、早高峰前撤场,确保居民和单位用电不受影响、道路通行顺畅。

此外还有管廊试点“谋长远”,同步建成电力-通信综合缆线管廊,将各类架空线路统一纳入管廊,解决管线交叉干扰,提升窨井盖等设施管理效率与安全性。

除了对症下药,合肥市大建办还成立了专项工作组,搭建沟通协作平台。市、区、供电公司保持实时联系,施工细节提前商定,突发状况及时协调,确保了迁改工作高效、协同推进。。

目前,潜山路占道电杆实现全线“无感”迁改,为合肥市系统性治理占道电杆问题提供了解决方案。

未来计划:三年完成市区445基占道电杆迁改

记者了解到,除了潜山路,经摸排,目前市区共有占道电杆38处445基。合肥市大建办将联合各区(开发区)和市供电公司,按照先易后难、分片推进的思路,计划用三年时间完成迁改任务。改造过程中,将优先保障市政重点工程配套迁改,确保道路建设与杆线迁改同步完工,避免再留“遗憾”。提前解决绿化迁移、交通疏导等问题,避免反复开挖、重复封路。按照时间节点倒排工期,督促各单位尽快开工、按期完成。

截至目前,合肥已累计完成迁改15处201基,蜀山区樊洼西路、经开区卧云路等首批改造项目,进度已超过80%。。

大皖新闻记者徐琪琪实习生曹芸
