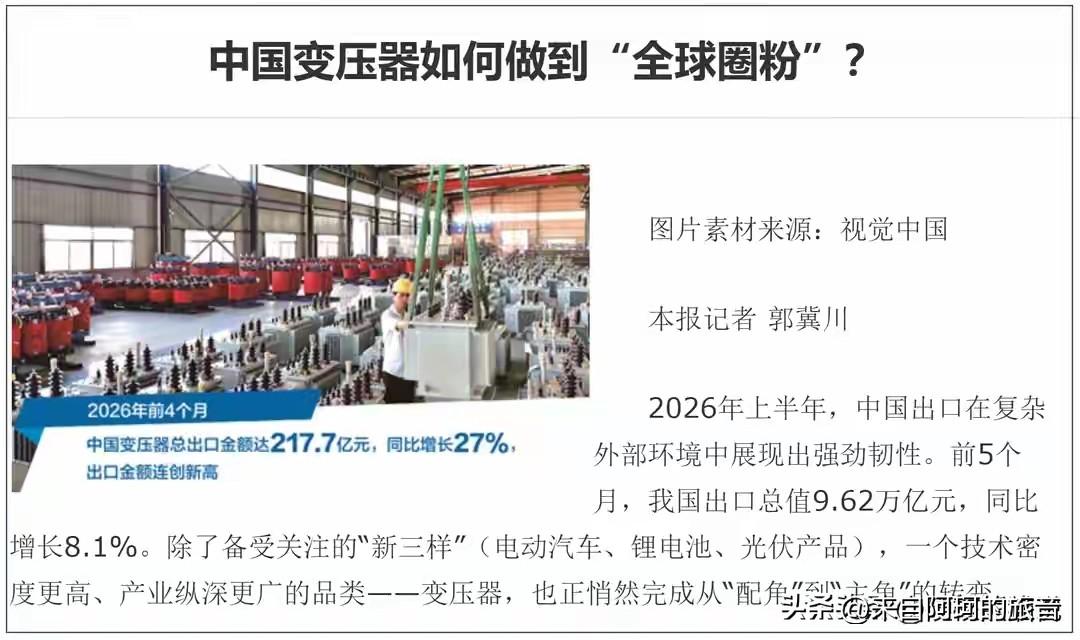

104%的关税没挡住美国企业抢中国变压器。2026年前两个月对美出口同比涨了182%,全年美国市场销量翻了快两倍。可美国政府2020年就签了行政令,联邦项目不准买中国大型变压器。禁令倒是开了个口子,民营数据中心和新能源项目不受限制。弗吉尼亚州一个400兆瓦的数据中心,所有欧美供应商交期都赶不上2026年投运,项目文件直接点名要中国货。
全球变压器荒不是一天炼出来的。美国电网超过70%的变压器用了25年以上,三分之一的已经超过了50年。欧洲那边大约40%的配电网运行超过了40年。欧盟计划砸5840亿欧元搞电网改造,钱有了设备没着落。更狠的一刀来自AI数据中心,一座超大规模数据中心的用电量顶一个中型工业园区。单座AI数据中心的用电负荷能超过1吉瓦,相当于一座中型城市夏季用电高峰。
国际能源署说到2030年全球数据中心电力需求要翻一倍以上,达到945太瓦时。伍德麦肯兹估算全球大型电力变压器供应缺口高达30%。花旗预测累积缺口从2025年的708吉伏安扩大到2028年1699吉伏安的峰值。这波短缺至少持续到2029年。欧美本土产能根本接不住,西门子能源和日立能源订单猛涨却被产能卡住,营业利润没跟着上去,有些订单交不出货还面临索赔。
中国变压器产能占全球6成以上,年产量30亿千伏安,产值破了3000亿元。更狠的是全产业链自主可控,高磁感取向硅钢产量占全球7成以上,核心原材料自己就能供应超过9成。欧美厂商造一台变压器核心零部件得从好几个国家进口,光等物料就得半年。中国企业从原材料到成品全流程自己干,交期只有欧美厂商的三分之一。
104%的关税到底谁在买单。2026年前两个月中国变压器出口美国均价同比涨了6%,关税全变成了美国企业的采购成本。美国本土厂商交期拉长到了最多5年,中国头部厂商排产排到了2027年2028年。有些美国开发商等不起,开始翻新二手变压器应急。喊了这么多年去中国化,结果美国企业把自己越绑越紧。这把铁疙瘩里的账比关税数字本身有意思多了。
