宽窄观察【合肥的这"第一度电",亮的是整个人类能源史的拐点】

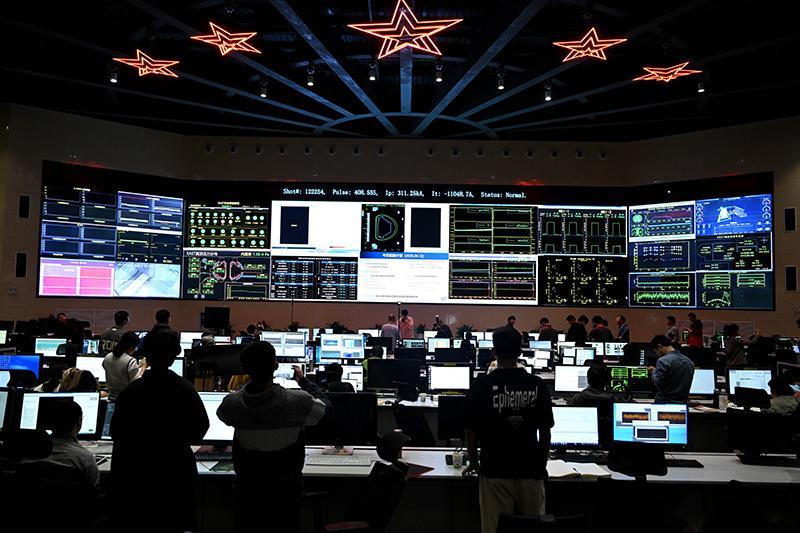

4月12日21时,中国有“人造太阳”之称的全超导托卡马克核聚变实验装置(EAST)创造新的世界纪录,成功实现稳态高约束模式等离子体运行403秒,对探索未来的聚变堆前沿物理问题,提升核聚变能源经济性、可行性,加快实现聚变发电具有重要意义。科学岛两款自主研制的核聚变堆超导磁体通过满参数测试——高温超导中心螺管线圈,正是紧凑型聚变能实验装置(BEST)的心脏部件。配套口径已经锁死:BEST 2027年底建成,2030年前后争取发出人类核聚变领域的第一度电。

这事被冠以"史诗级突破"不为过,但得说清楚它"史诗"在哪——不是参数多漂亮,而是中国第一次把"人造太阳从实验走向发电"的时间表,钉到了一个比全球主流预期更早的坐标上。

【先把反差摆出来:ITER还在拧螺丝,合肥已经要约2030了】

全球聚变圈有个尴尬的参照系——七方共建的 ITER(国际热核聚变实验堆),选址法国卡达拉舍,设计目标是500兆瓦聚变功率、能量增益10倍,但真正的氘氚燃烧实验要等到2039年左右才有结果。

而中国这条线现在的节奏是:

EAST(东方超环):2025年1亿摄氏度稳态运行1066秒刷世界纪录,2026年又突破高密度等离子体长期制约

BEST(紧凑型聚变能实验装置):2027建成 → 2030第一度电,聚变功率目标20–200兆瓦,要验证产出能量 > 消耗能量

CFEDR(示范堆):2035;商用:2040起步

也就是说,如果BEST按表走完,人类第一度真正意义上的"聚变发电"很可能不从卡达拉舍出,而从合肥未来大科学城出。这不是贬 ITER——ITER 是七方扯皮的超大型政治工程,中国是自己一条链啃下来的:等离子体所从80年代起几代人铺路,到今天的"聚变新能"国家队(安徽省国资75%+昆仑资本20%+社会资本,注册145亿),产业链、资本、大科学装置三位一体,ITER 学不来。

【这次磁体突破的真正分量:补全了工程化最难的拼图】

这次验收的两套磁体——环向场(TF)超导磁体 + 高温超导中心螺管(CS)线圈,原材料/结构/装备/工艺 100% 国产化,单线圈从350吨干到580吨,超导材料成本从一米400元打到100元。

为什么这块关键?因为磁体是托卡马克的"笼子"——上亿度的等离子体靠它悬浮约束,磁场掉链子整个装置就炸。过去这类高端超导磁体基本被国外卡着,现在合肥自己跑通了,意味着 BEST 不再有"关键部件等进口"的延期风险。

更隐蔽的一层:BEST 走的是紧凑高场超导托卡马克路线,比 ITER 那种庞然大物更激进——体积小、磁场强、工程集成度高,代价是磁体、热负荷、氚循环每一关都更难。这次磁体过关,等于 BEST 最险的那道坎先迈了一只脚。

【但别被"史诗级"三个字烧晕——冷看三道未解的关】

中科院 plasma 所李建刚自己说过一句很克制的话:"聚变的话题很热,但也不要被这股热浪烧晕了。" 中国聚变能源总工钟武律列过三大科学问题 + 三大工程问题还没完全闭环:

科学侧:高温等离子体稳态自持燃烧还没真跑通过;结构材料在高能粒子轰击下的损伤;氚能不能规模化循环。

工程侧:大型高温超导强场磁体的失超保护、AI 控等离子体防破裂、上亿度热量的安全导出与热电转换。

翻译成人话:2030 的"第一度电"大概率是演示性质——装置自耗电可能仍不小,离"商业上网卖钱"还远。财经杂志的判断是"2040 年后才进入商业化验证窗口",这个时间表没必要提前消费。

但演示本身已经足够重——它是人类第一次在真实氘氚燃烧条件下跑通"聚变→热电转换"的闭环。第一度电的象征意义远大于那度电本身的瓦数。

70年代全球能源危机时,人类对"未来有没有电"是悲观的;2025 年 EAST 千秒稳态、2026 年磁体满参数、2027 BEST 建成、2030 第一度电——这条链是合肥科学岛从 80 年代铺到今天、几代人接力出来的。

"第一度核聚变之电"如果从合肥点亮,它不是某个装置的胜利,是中国把"终极能源"从物理课本里拽到工程表上的那个瞬间。至于后面 CFEDR、商用堆还有的是硬仗,但时间表握在自己手里这件事,本身就是史诗。

上一次人类驯服一种新能量用了百年——从法拉第到电网。这一次,合肥想用二十年从 EAST 跑到商用。进度条拉得满,但磁体已经就位,杜瓦底座去年10月也已经毫米级落位,剩下的,让2027和2030自己说话。
