土耳其阿库尤核电站4号机组汽轮机厂房楼板混凝土浇筑完成
专业人员已转入下一重要建设阶段——开始进行汽轮发电机组基础准备工作**
2026年9月24日,俄罗斯国家原子能集团公司(Rosatom)在线新闻Atommedia报道:

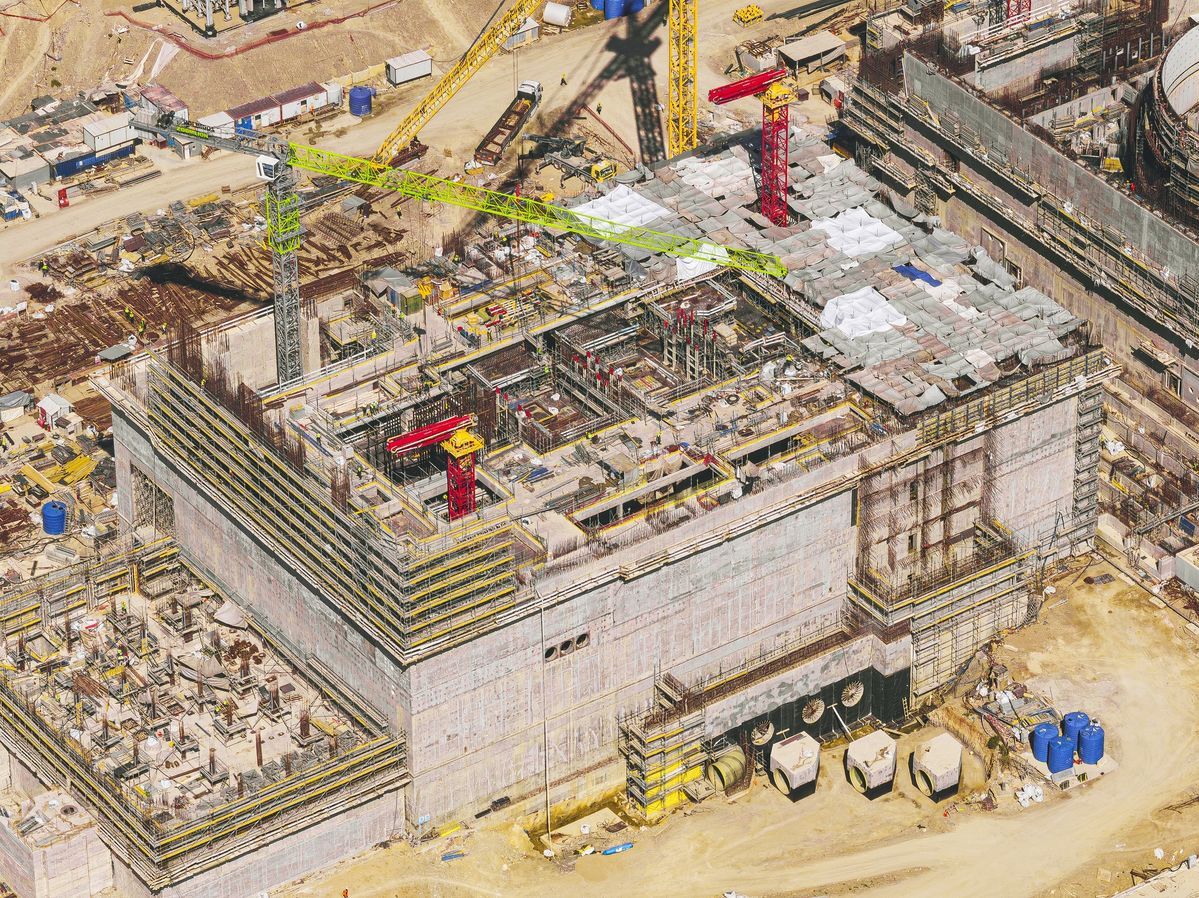

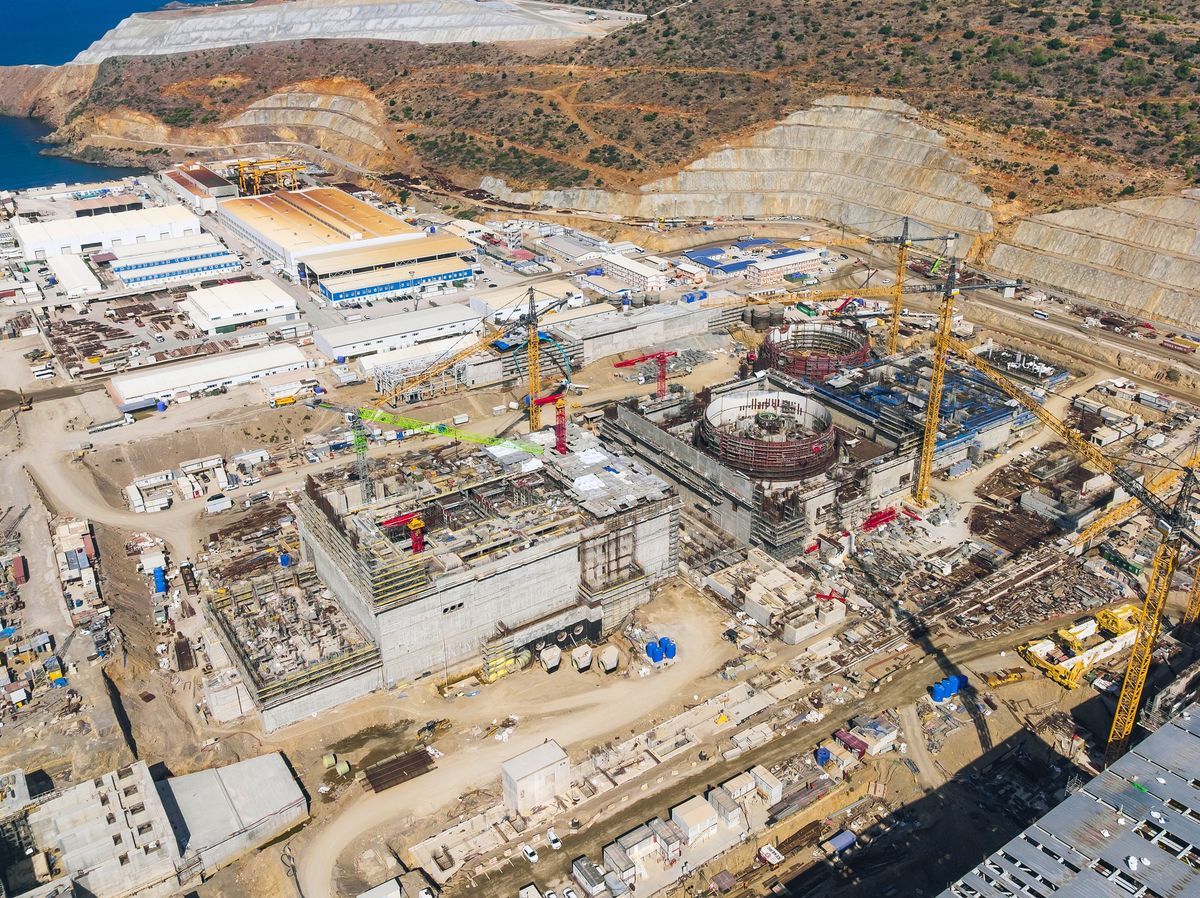

在阿库尤核电站(由俄罗斯国家原子能集团公司在土耳其承建)施工现场,4号机组汽轮机厂房主工艺标高——即地面以上18米高度处——的楼板混凝土浇筑已完成。
楼板混凝土浇筑是构建坚固水平支撑结构的过程,该结构赋予建筑物刚性,使其能够按照设计要求承受运行设备产生的高动态载荷。浇筑于+18米工艺标高的楼板将成为汽轮机厂房的楼面。该楼板将用于主设备的维护检修,包括汽轮机、盘车装置和发电机。

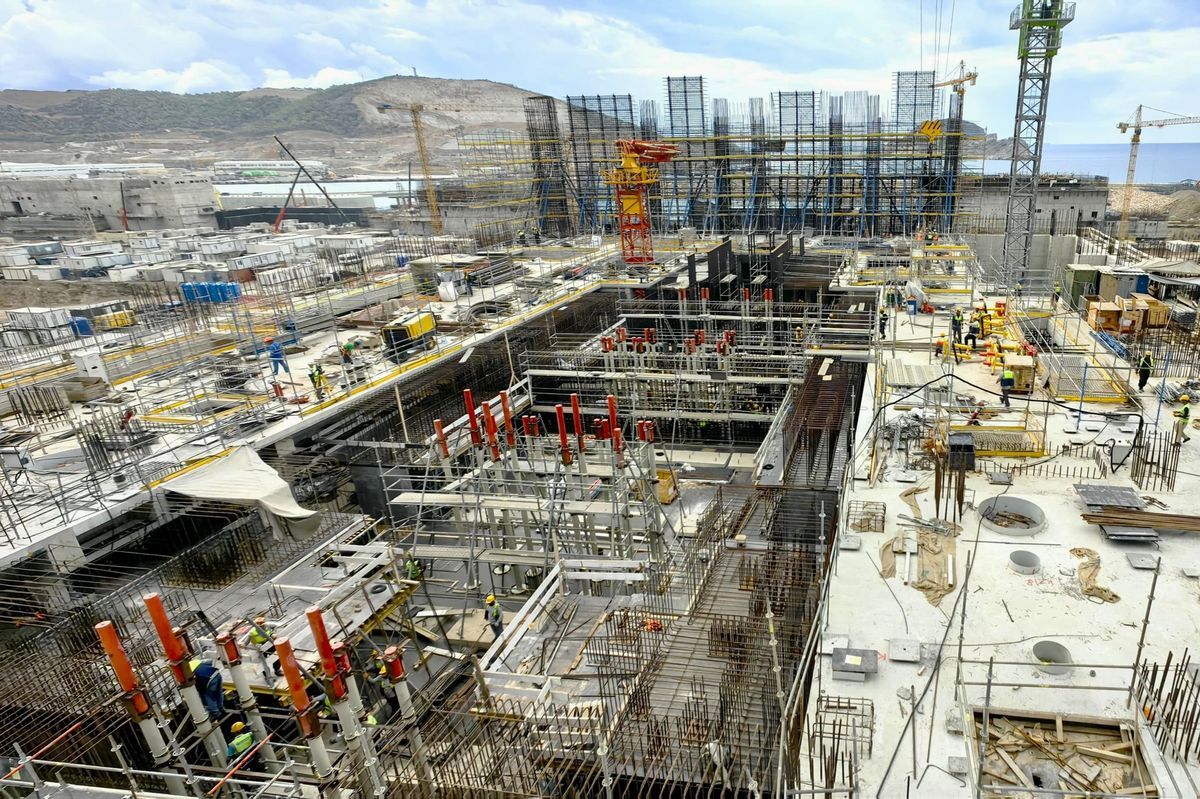

此次施工投入了120名高素质专业人员(分两班作业)。专业人员完成了一系列连续工序:钢筋绑扎、通过混凝土泵输送1801立方米混凝土拌合物、振捣以消除空洞。
工作完成后,阿库尤核电站专业人员已转入下一重要建设阶段——汽轮发电机组基础准备工作。浇筑前须完成以下工序:绑扎由308吨高强度钢材构成的复杂钢筋骨架、安装69吨预埋件和锚固组件、搭建能够承受大量混凝土拌合物(2238立方米)压力的模板。浇筑前将进行细致的大地测量检查,以确保基础轴线不存在偏差,因为这在安装汽轮发电机组时是不可接受的。
“这一最大的俄土合作项目正经历一个重要而有趣的阶段。全部四个机组均在施工中,新设施不断加入到现有基础设施中,符合行业高标准的可靠性和抗载荷能力要求。这是肉眼可见的成果。4号机组汽轮机厂房建设的重要阶段已经完成——这是一个复杂的过程,要求团队在每个环节都做到精益求精。严格按照设计要求按时完成工作,是阿库尤核电站在整个运行寿期内不间断运行的保障。”阿库尤核能股份公司总经理谢尔盖·布茨基赫表示。
阿库尤核电站是土耳其共和国正在建设中的第一座核电站。阿库尤核电站项目包括四个机组,采用俄罗斯设计的VVER-3+代反应堆。
每个机组装机容量为1200兆瓦。阿库尤核电站的建设是全球核工业中首个按照建设-拥有-运营(Build-Own-Operate)组织经济模式实施的项目。
汽轮机厂房(或称汽轮发电机间)是核电站机组的主要组成部分之一。在这里,从反应堆厂房进入的加热蒸汽的能量被转换为汽轮机旋转的机械能,随后在汽轮发电机中转换为电能。汽轮发电机基础承受旋转设备的动态载荷,并确保汽轮机和发电机在高转速运行时的稳定位置。
俄罗斯正与所有感兴趣的国家发展合作。大型国际项目持续实施。俄罗斯国家原子能集团公司及其各业务板块积极参与此项工作。
