一、首节筒节组对、起吊工序
1.轨道小车将最顶部第一节筒节推送至烟囱中心,激光铅直仪对中定位。
2.在筒节上部对称焊接提升吊耳,钢绞线下端卸扣与吊耳可靠连接,4点同步受力。
3.千斤顶同步顶升,将首节筒节提升至高出一节筒节高度400~800mm,底部留出下一节组装空间,锁定钢绞线承重。
二、循环标准工序
(一)下一节筒节进料、就位组对
1.轨道小车送入下一节标准筒节,移动至悬空筒节正下方中心。
2.缓慢微降上部筒体,与下节筒口贴合;使用对口卡具调整:
3.环缝错边量≤板厚 1/10 且≤2mm;
4.对口间隙:碳钢 2~4mm,钛钢复合板 1.5~2mm;
5.全站仪实时监测同轴度、圆度,禁止强力顶压对口。
6.四周点焊固定,临时径向支撑限位,防止焊接变形、偏心。

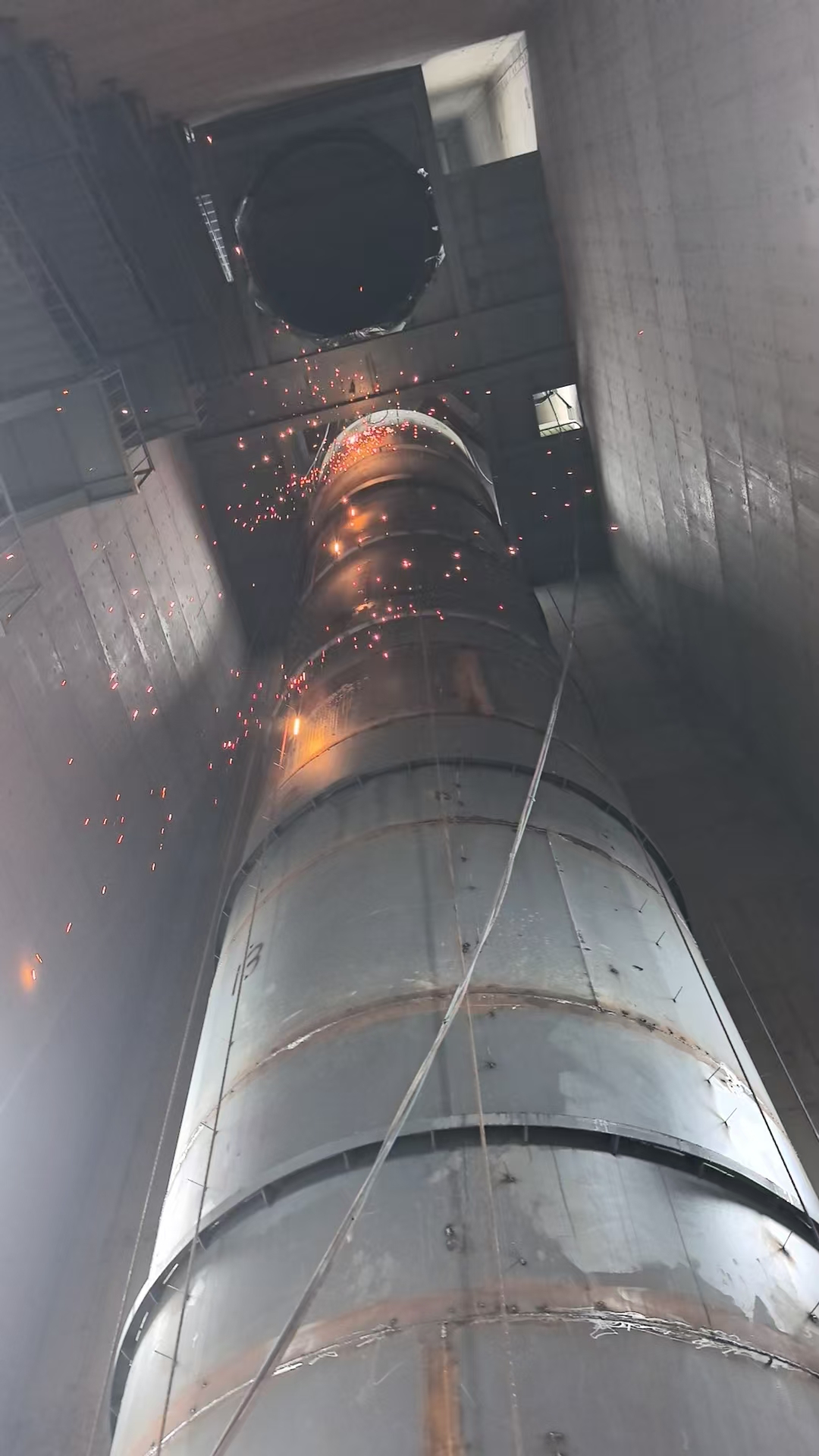

(二)环缝焊接、无损检测
1.双人对称退步跳焊,先内侧打底,外侧碳弧气刨清根,分层填充、盖面;厚板按工艺预热、后热。
2.焊缝外观检查:无咬边、气孔、夹渣、裂纹、未熔合。
3.环缝 100% 超声波、射线探伤,出具探伤报告,缺陷打磨返修重探合格。
(三)提升筒体,空出下一节工位
1.探伤合格后,拆除下部筒节临时支撑、对口卡具;
2.同步液压顶升整段筒体,再次抬高一节高度,锁死提升系统;
3.底部轨道移出空小车,送入新一节筒节,循环上述组对 — 焊接 — 探伤 — 提升流程。
(四)同步穿插外侧预处理
1.环缝焊渣、飞溅打磨除锈;
2.局部补刷底漆;
3.保温钉查漏补焊;
4.每提升2~3节,复测筒体整体垂直度,总偏差≤H/1000 且≤50mm。

三、变径段、膨胀节、烟道接口专项工序
1.筒身变径、伸缩膨胀节段单独预制,在对应标高循环工位精准组对,膨胀节临时加固支撑,防止提升受力变形。
2.烟道对接法兰、导流板支座同步焊接,保证法兰端面水平、密封面无变形;开孔四周增设加强圈。
3.膨胀节焊接完成后,割除临时加固筋,释放伸缩余量。
四、筒体到顶、落位底部支承支座工序
1.全部筒节拼装完成,筒体整体提升至设计顶标高;
2.底部牛腿支承环清理、找平,涂抹润滑脂,安装固定支座、滑动导向支座,预留热膨胀间隙;
3.同步缓慢下放整段钢内筒,精准落于支承支座上,激光复测中心、垂直度,四周径向导向限位焊接固定。
4.割除顶部提升吊耳,打磨平整,吊耳位置补防腐。
五、筒外保温、外防腐施工工序
1.从顶部操作平台向下施工:硅酸铝保温棉分层错缝铺贴,钢丝网捆扎固定在保温钉上;
2.外护不锈钢薄板保护层搭接密封,所有接缝打耐候密封胶;
3.钢内筒外壁完整重防腐:环氧富锌底漆、环氧云铁中间漆、耐酸面漆,焊缝、吊耳切割处加厚涂装。

六、顶部封头、附属构件安装工序
1.吊装钢内筒顶盖、防雨封头,环缝满焊探伤;
2.安装筒顶排气装置、避雷跨接扁钢;
3.内外检修爬梯、环形检修平台、防晃支撑、筒内外人孔盖板安装;
4.钢内筒与混凝土外筒之间防晃支架分层焊接固定,每层均匀布置。
七、内部清理、密封性检查、收尾工序
1.筒内清除焊渣、杂物、飞溅,打磨所有焊缝;
2.钛钢复合板、耐酸工况内壁施工玻璃鳞片、OM耐酸防腐;
3.整体外观、尺寸、探伤资料复核;必要时分段气密性渗漏试验。
4.拆除顶层提升千斤顶、支架、轨道、筒内临时脚手架,封闭进料门洞。
