TBM施工综合超前预报技术在复杂地质中的应用研究

一、研究背景与意义在水利水电工程建设领域,长距离深埋引水隧洞的施工难度随着地质条件的复杂程度不断提升。全断面隧道掘进机(
一、研究背景与意义

在水利水电工程建设领域,长距离深埋引水隧洞的施工难度随着地质条件的复杂程度不断提升。全断面隧道掘进机(TBM)凭借高效、连续的掘进优势,已成为此类工程的核心施工设备,但该设备的作业安全性与进度稳定性极易受地质条件制约。在富水、复杂地质区域施工时,断层破碎带、软弱夹层、裂隙密集区域等不良地质体,极易引发突泥、突水等重大施工灾害,严重威胁施工人员安全、延误工程工期。因此,构建科学、高效的超前预报技术体系,提前识别施工前方不良地质风险,成为保障TBM安全高效施工的核心前提。本文结合秘鲁圣佳旺III水电站引水隧洞工程实例,系统阐述综合超前预报技术在复杂地质富水隧洞施工中的应用思路与实践成效,为同类工程提供技术参考。

二、工程概况与地质特征

秘鲁圣佳旺III水电站引水隧洞坐落于该国东南部普诺大区的高山峡谷区域,隧洞总长度达14773.45米,其中隧洞后半段采用TBM掘进工艺施工。该隧洞穿越多个复杂地质构造单元,围岩主要由花岗闪长岩、片岩及板岩构成,区域地下水储量丰富,地质条件呈现出复杂多变的特点。此外,隧洞平均埋深超过240米,且整体处于地下水位以下,地表分布有多处常年流水冲沟,进一步加剧了地下水分布的复杂性。上述地质条件给TBM施工带来了严峻挑战,不良地质体的隐蔽性的特点,极易引发突泥突水等安全事故,对施工安全与进度造成严重影响。

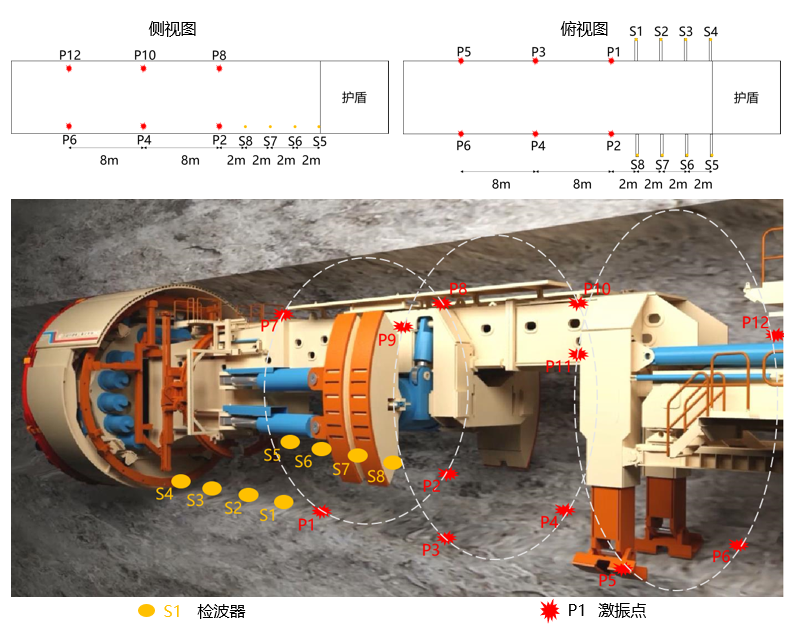

图1
引水隧洞TBM施工段剖面图

三、综合超前预报技术体系构建

针对圣佳旺III水电站引水隧洞复杂的地质与水文条件,研究团队构建了一套融合三维地震波法(TST)与复频电导法(CFC)的综合超前预报技术体系。该体系通过两种物探技术的优势互补,实现了对不良地质体及地下水分布的精准探测,为TBM施工提供全方位的地质风险预警,有效弥补了单一预报技术的局限性。

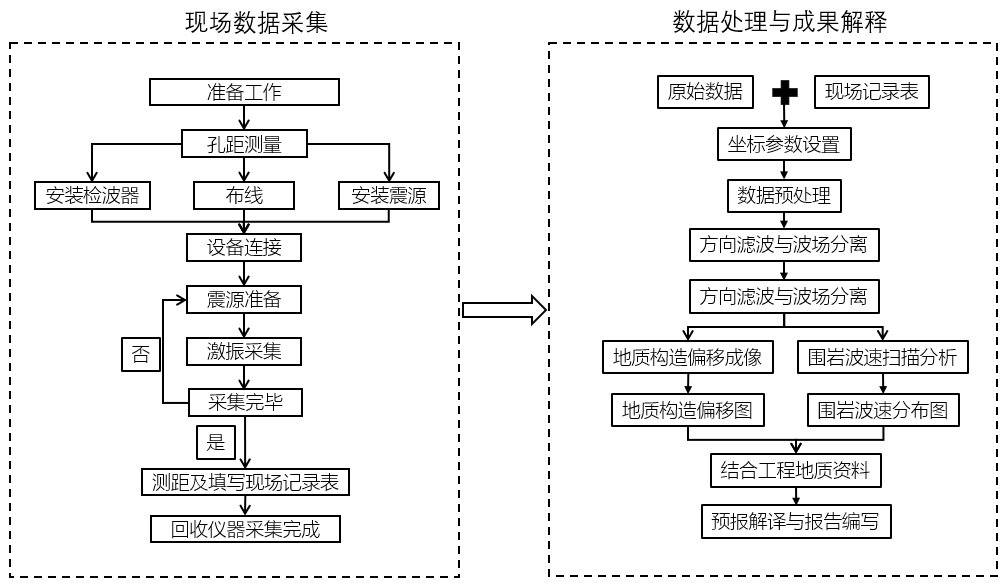

TST超前地质预报工作流程

3.1 三维地震波法(TST)应用

三维地震波法(TST)基于地震波在不同介质中的传播特性差异,通过分析地震反射波的传播规律及波速变化,实现对断层、岩性过渡带等不良地质体的精准识别。与传统被动震源探测技术相比,该技术采用可控震源激发地震波,有效解决了传统技术能量弱、探测距离短、精度不足的问题。在圣佳旺III项目施工过程中,研究团队通过对TBM施工段进行全里程多次超前地质预报,建立了当地板岩围岩横波波速与岩体完整性的对应关系:完整致密板岩的横波波速范围为2800~3000m/s,而裂隙发育板岩的横波波速则降至2300~2500m/s。借助三维成像处理技术,TST技术可清晰呈现围岩波阻抗界面及波速变化特征,为施工人员提供详细的地质构造信息,为后续施工决策提供依据。

3.2 复频电导法(CFC)应用

复频电导法(CFC)属于中频电磁波反射类探水技术,其核心原理是通过探测围岩的电磁特性,结合频谱相干分析与偏移图像处理技术,计算围岩相对介电常数,进而精准判断围岩的含水状态及地下水分布范围。该技术针对性解决了复杂地质条件下地下水探测难度大、精度低的问题,在圣佳旺III项目中,成功探测到多个富水段落,精准提供了区域水文地质数据,为施工过程中的防排水措施制定提供了重要支撑。

四、技术应用成效验证

综合超前预报技术体系在圣佳旺III水电站引水隧洞TBM施工段的应用,取得了显著的安全与经济效益。通过TST技术与CFC技术的协同应用,施工团队能够提前精准定位不良地质体的位置、规模及含水情况,并针对性采取超前预注浆等防控措施,有效规避了地质灾害对施工的干扰,保障了TBM掘进作业的连续性。

以Y14+722里程段施工为例,TST技术探测发现该区域围岩破碎,且存在多个波阻抗异常界面;CFC技术同步探测显示,该段围岩平均相对介电常数为10.08,推测该区域地下水含量较高,可能出现股状流水现象。现场开挖验证结果表明,该里程段发育Fy207断层,围岩呈碎石夹土状,破碎严重,地下水发育旺盛,左右洞壁均有股状出水点,涌水量达到40-50L/min,与预报结果高度吻合。施工团队依据预报信息及时采取超前预注浆措施,成功遏制了突泥突水风险,确保了TBM施工的正常推进。

TST三维偏移图像

五、研究结论

1.
TBM掘进作业对不良地质条件的适应性较弱,而前期地质勘察工作受限于探测技术,难以全面、精准查明隧洞全域地质条件,因此超前预报技术成为保障TBM施工安全、高效推进的关键支撑。通过超前预报技术,可提前掌握刀盘前方不良地质体的结构、分布位置及规模,为针对性防控措施的制定提供科学依据,确保TBM施工有序开展。

2.
本文构建的综合超前预报体系,实现了TST地震波法与CFC复频电导法的优势互补:TST技术侧重对断层、岩性过渡带等地质构造的探测预报,CFC技术侧重对地下水动态分布的精准识别,二者协同应用可有效凸显含水破碎带这一重大地质灾害隐患,形成了一套成熟的断裂破碎带含水体超前预报技术方案。

3.
该综合超前预报技术体系在圣佳旺III水电站引水隧洞工程中得到成功应用,不仅有效保障了TBM施工段的作业安全,同时为隧洞钻爆施工段提供了可靠的地质风险预警,对同类TBM与钻爆施工共存的长距离引水隧洞工程,具有重要的借鉴价值与指导意义。
