一、技术准备
1.现场勘察烟囱本体结构:核查烟囱高度、筒径、材质(砖 / 混凝土)、壁厚、圈梁位置、爬梯 / 平台布置,检测结构垂直度、酥松度,排查裂缝、空洞等安全隐患,出具勘察报告。
2.编制专项拆除施工方案:明确拆除分节高度(砖烟囱每节≤1.5m,混凝土烟囱每节≤2m)、拆除顺序、作业平台设置、物料清运方式、安全防护措施及应急处置方案,方案经审批后方可实施。
3.技术交底与培训:对施工班组进行详细交底,明确各工序操作要点、安全禁忌、信号传递方式(统一手势 / 对讲机);组织高空作业、应急救援培训,进行现场实操演练。
4.标记拆除控制线:在烟囱外壁自上而下用墨线标记分层拆除控制线,标注圈梁、爬梯拆除节点,确保拆除分层精准、无超拆。
二、现场与材料准备

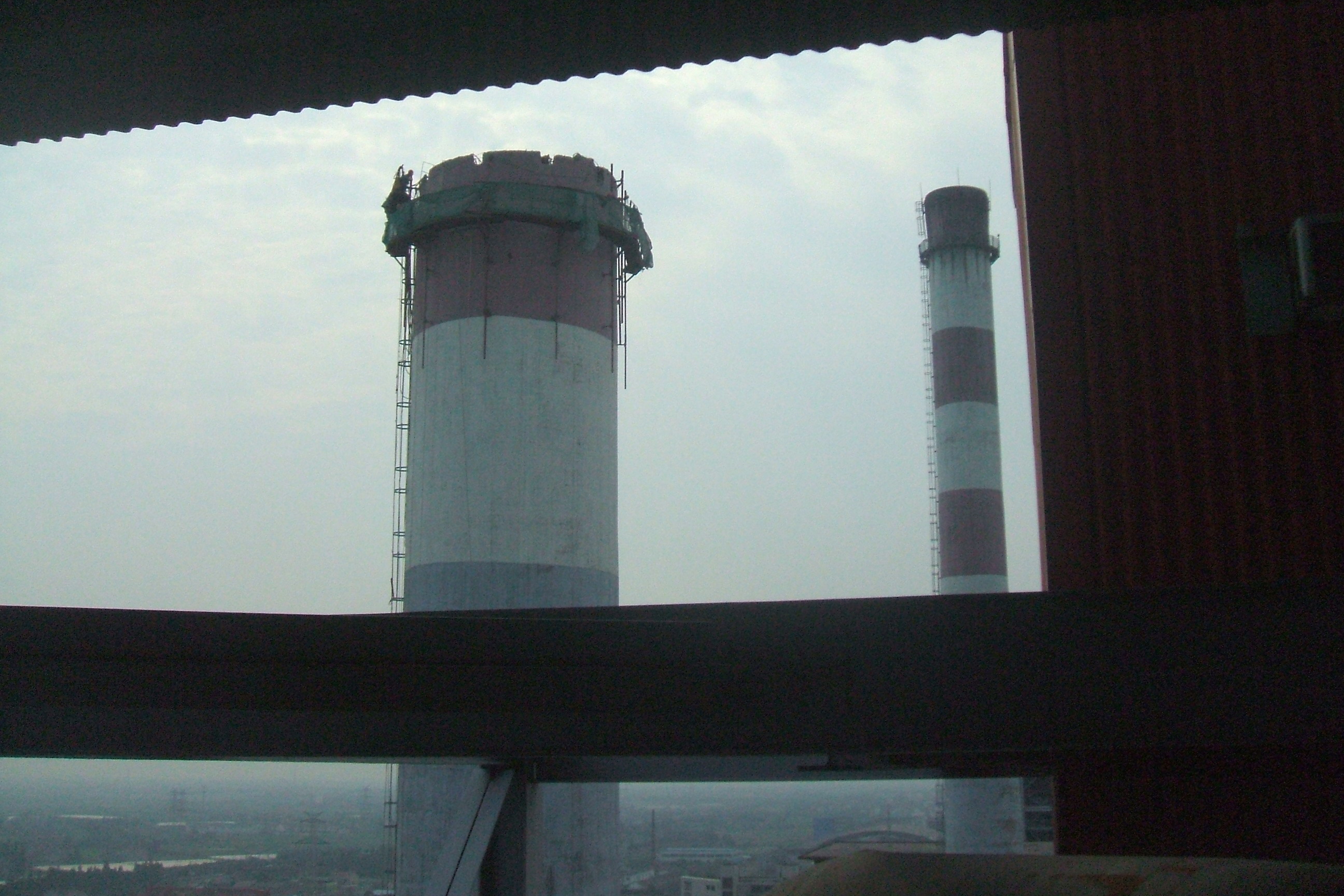

1.作业平台搭建:保留烟囱原有爬梯(提前检查加固,更换锈蚀构件),在拆除作业层下方搭设环形操作平台(采用钢管脚手架),平台宽度≥1.2m,铺设防滑脚手板,设置 1.2m 高防护栏杆 + 0.3m 高挡脚板,栏杆外侧挂密目安全网;平台与烟囱筒身之间用顶撑固定,确保稳定性,每拆除 1 节高度同步向下拆除 1 节平台。
2.现场防护:以烟囱为中心,划定半径≥烟囱高度 1/2的危险警戒区,设置双层防护栏杆 + 密目安全网,悬挂 “高空拆除、禁止入内”“严禁靠近” 等警示标识;警戒区出入口设专人值守,严禁无关人员进入;对周边建(构)筑物、设备、绿植用防火防水遮盖膜全覆盖,对地下管线、电缆做好防护标识并采取加固措施。
3.物料与工具准备:准备风镐、电锤、錾子、撬棍、手锤、钢钎等拆除工具(均做防坠落处理),配备对讲机、哨子、手电筒、温湿度计、风速仪等通讯及检测工具;准备安全网、安全带、安全帽、防滑鞋、防尘口罩、护目镜、手套等防护用品;配备干粉灭火器、急救箱、救援绳索、千斤顶等应急物资;所有电动工具做好接零保护,配备备用电池 / 电源线。
4.现场设施布置:接好施工临时用电(三级配电、两级保护),确保作业面照明充足;在警戒区外侧设置物料堆放区和建筑垃圾清运点,严禁在作业平台和警戒区内堆放物料;布置夜间警示灯,确保夜间施工(如需)视线清晰。
三、不同材质烟囱人工拆除操作要点
1. 砖结构烟囱人工拆除(最常用)
前期加固:先对烟囱原有爬梯、休息平台进行全面加固,更换锈蚀的钢构件,对松动的连接点焊接固定,确保作业人员上下通道安全。
分层拆除:从烟囱顶部开始,按每节 1.0-1.5m高度自上而下拆除,先拆除顶部压顶砖,再拆除筒身砖体;拆除时采用 “先外后内、先砌缝后砖体” 的方式,用錾子剔开砖缝,再用撬棍将砖块撬松、拆除,严禁用大锤猛砸,防止砖体大面积坍塌。
砖体清运:拆除的砖块采用专用料斗 + 绳索吊运至地面,料斗需做防脱扣处理,吊运时下方警戒区严禁有人;严禁将砖块从高空直接抛掷,少量碎砖用编织袋装好后吊运。
临边防护:每拆除一节砖体后,在作业层临边立即设置临时防护栏杆(用钢管快速搭设),防止作业人员失足坠落,待下一节平台搭设完成后再拆除临时防护。
爬梯拆除:爬梯随拆除作业同步向下拆除,拆除至作业层下方 1-2 节时,保留爬梯作为通道,严禁提前拆除作业通道。
2. 混凝土结构烟囱人工拆除
分层分块:从顶部开始,按每节 1.5-2.0m(以圈梁为分界)拆除,先拆除顶部混凝土压顶,再拆除筒身混凝土;将每节筒身划分为若干小块(单块面积≤1㎡),逐块拆除,严禁整面拆除。
混凝土破碎:采用风镐、电锤对混凝土块进行破碎,破碎至钢筋外露后,用氧割(办理动火证)切割钢筋,钢筋切割后及时吊运至地面;破碎时控制力度,防止混凝土碎块飞溅,作业人员佩戴护目镜。
圈梁拆除:圈梁为承重构件,拆除时先对圈梁下方进行临时支撑(采用钢管顶撑),再从两侧向中间逐步破碎拆除,严禁一次性整圈拆除圈梁,防止筒身失稳。
物料清运:混凝土碎渣用编织袋装好,钢筋用绳索捆绑牢固,均采用料斗吊运至地面,做到 “边拆除、边清运”,作业平台上严禁堆积建筑垃圾(堆积量≤20kg/㎡)。
