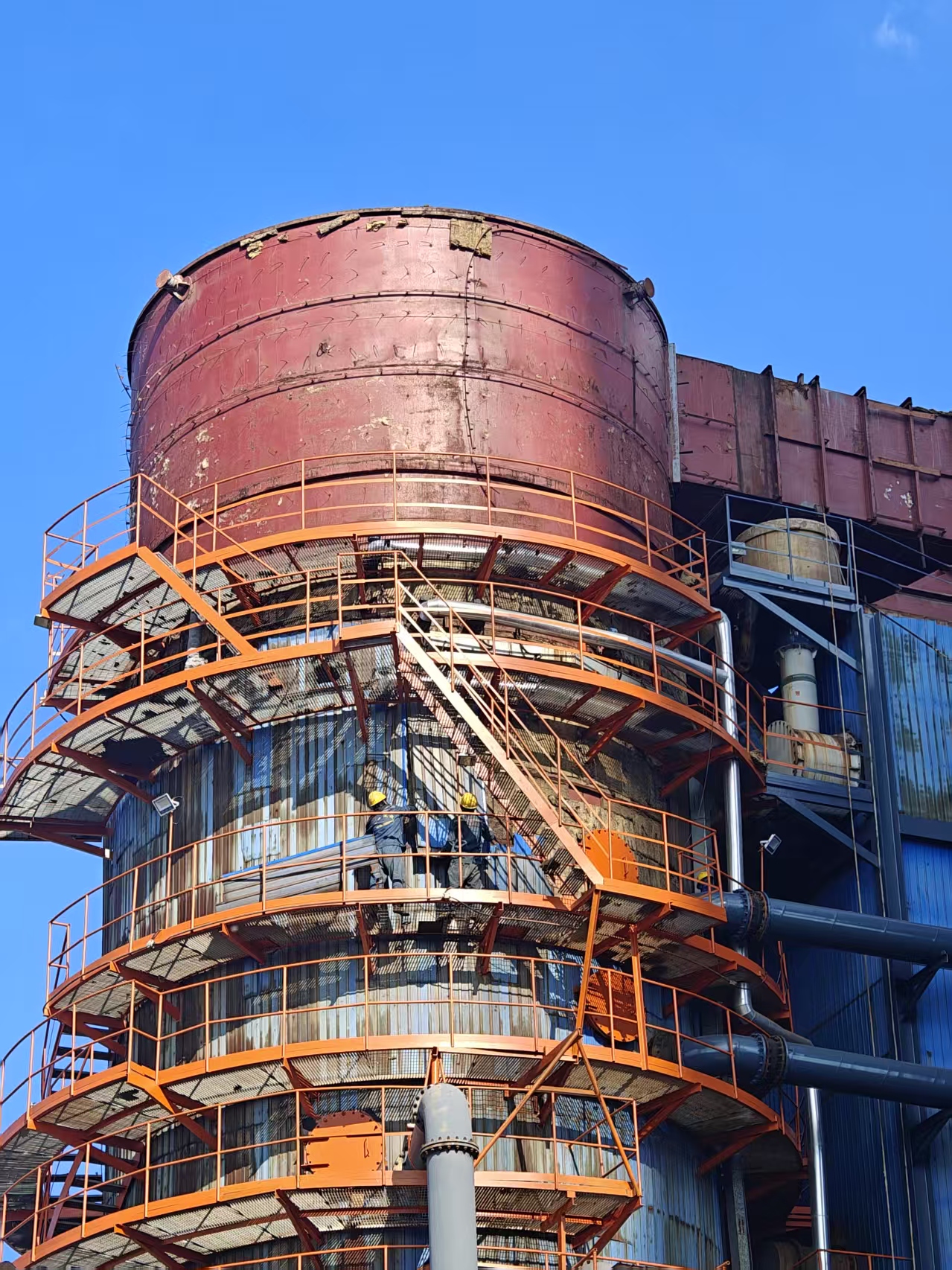

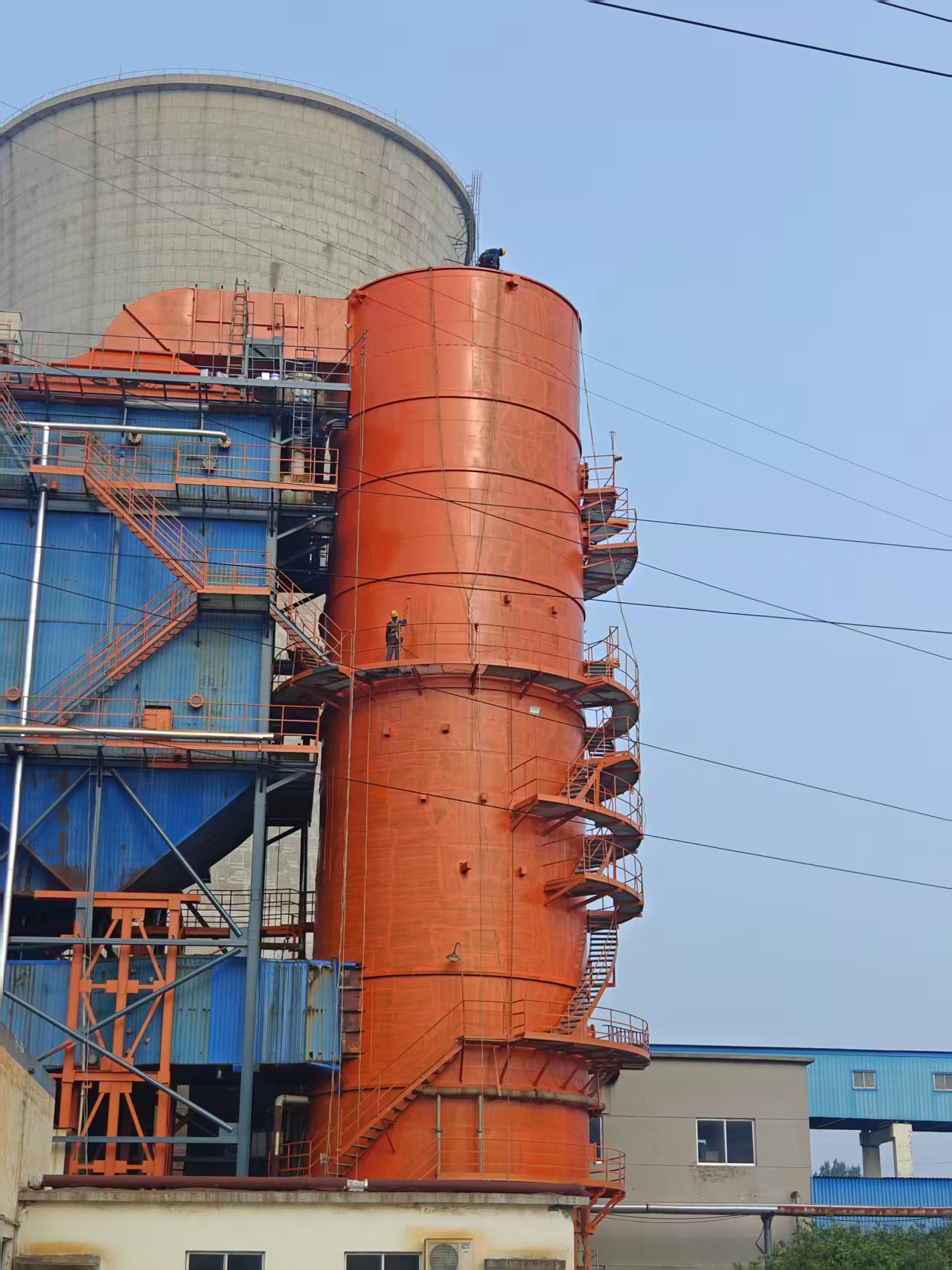

一、施工工艺
(一)停机隔离、封闭防护、安全筹备
1.整套脱硫系统停机,切断浆液泵、风机;进出口烟道、人孔、旁路全部钢板封堵密封;
2.塔顶部、底部通风口布置强制轴流风机持续抽排风,办理受限空间作业票、动火作业票;
3.塔下设置硬质警戒区,禁止无关人员靠近,配备应急救援三脚架、防毒呼吸器;
4.搭设塔内移动脚手架、升降平台,满铺防滑板,设置双层安全网;所有照明、电动工具采用36V 防爆型。
(二)塔内清淤、旧防腐层铲除
1.人工冲洗、清理塔底石膏浆液、淤泥结块,废料装袋外运;
2.铲除起鼓、开裂、脱落旧鳞片、玻璃钢衬里;焊缝、死角、支撑梁重点打磨;
3.油污、结晶盐用清洗剂清理干净,完全干燥。
(三)钢基体表面处理
1.喷砂除锈:采用金刚砂喷砂,除锈等级达 Sa2.5 级,钢材呈均匀金属灰白色,无氧化皮、锈斑、旧涂层;粗糙度 40~70μm;喷砂结束大功率吸尘器彻底清灰,4 小时内必须涂刷底漆,防止返锈。
2.机械打磨:角磨机钢丝轮、砂轮片打磨至 St3 级,焊缝打磨 R≥5mm 圆弧,避免鳞片应力开裂。
3.环境控制:钢材表面温度高于露点 3℃以上,空气湿度≤85%,雨天、结露禁止除锈与涂刷。
(四)缺陷修补、焊缝过渡找平
1.焊缝凹凸、钢板坑洼、转角、阴阳角用树脂腻子找平,所有内角打磨成圆弧过渡;
2.细小针孔、划痕、局部锈点统一修补平整,无尖锐棱角(尖角极易造成鳞片层开裂脱落)。

二、常见质量缺陷与整改
1.防腐层鼓包分层:基面除锈不达标、粉尘未清理、层间未固化就下一道;铲除鼓包区域,重新喷砂、分层施工。
2.电火花检测大量针孔:鳞片碾压气泡未排净、面层漏涂;打磨修补,局部加铺玻纤增强层,重新检漏。
3.喷淋段短期冲刷脱落:未加玻纤增强、内角直角应力开裂;拆除重做,转角做圆弧并增设玻纤毡加强层。
4.表面细微裂缝:单次批刮过厚、养护不足;开槽填充树脂修补,严格分层薄批施工。

三、保障项目顺利竣工关键措施
1.分道隐蔽验收:喷砂除锈、底漆、每一道鳞片、面漆全部分段验收签字,缺陷当场修复,不遗留至竣工;
2.预留养护缓冲工期:鳞片完整养护7天才能通水试压,计划工期必须预留固化时间,避免甲方提前投产造成返工;
3.多工序协同:脱硫塔防腐可配套烟囱外壁加固、烟道内衬维修错峰施工,统一整体竣工验收;
4.竣工完整移交:提供电火花检测报告、厚度检测记录、材料质保书,书面告知养护周期、投运升温注意事项;
5.试压验收:养护期满可做闭水试压,检查塔壁、焊缝无渗漏再完成最终竣工手续。
