固定资产管理系统实施避坑指南

固定资产管理系统实施避坑指南-----项目实施工程师实战经验,一次说清楚那些容易翻车的地方做了这么多年固定资产管理系统实

固定资产管理系统实施避坑指南

-----项目实施工程师实战经验,一次说清楚那些容易翻车的地方

做了这么多年固定资产管理系统实施,见过太多项目:有的上线即巅峰,用起来顺风顺水;有的验收完就没人管,系统成了摆设。差距不在产品本身,往往在于实施过程有没有把该做的事做到位。以下是我总结的几个最关键的环节,供大家参考。

核心观点一览

01、需求摸底,决定了系统能不能用

02、数据治理,是最难啃的骨头

03、培训不是走过场,要让人真的会用

04、验收标准要提前定,别留模糊地带

一、需求摸底,决定了系统能不能用

很多人觉得需求阶段就是"发个问卷,收回来"的事。实际上,需求摸底做不扎实,后面的开发、测试都是白费力气。

1. 别只听客户说什么,要看他做什么

客户口头描述的流程,和实际执行的流程往往有差距。实施工程师要深入到业务现场,观察实际卡片怎么填、标签怎么贴、调拨单谁签字。有时候客户自己都说不清楚,这时候就要靠现场观察还原真实情况。

2. 分清"必须"和"想要"

客户通常会列一大堆需求,但不是每条都必须满足。实施工程师要帮助客户梳理:哪些是业务必需的,哪些是锦上添花的。把有限的时间花在核心功能上,比追求大而全有效得多。

3. 形成书面确认,别口头定论

需求确认文档一定要让客户签字认可。项目后期再改需求,代价往往是前期的数倍。很多扯皮的事,追根溯源都是需求确认这一步没做到位。

二、数据治理,是最难啃的骨头

系统功能再强大,数据不准也是白搭。数据治理是实施过程中最费时间、最考验耐心的环节。

1. 盘点这件事,没有捷径

资产盘点是最基础也最关键的步骤。实施工程师要帮助客户制定盘点方案:谁去盘、怎么盘、发现账实不符怎么处理。很多客户觉得这件事简单,实际上仓库里积压了几年的资产、标签早就模糊的老设备,处理起来相当耗时。

2. 数据标准要统一

不同部门对同一类资产的分类方式可能不同。比如同样是"服务器",财务叫"电子设备",IT叫"IT资产",归口部门也不一样。系统上线前要统一资产分类标准,建立规范的编码体系,这是数据互通的基础。

3. 历史数据迁移要谨慎

从旧系统迁移数据时,迁移方案和校验机制缺一不可。我习惯的做法是:先迁移主数据,再核对;通过试运行发现问题,再修正后全量迁移。一次性全量导入,风险太大。

三、培训不是走过场,要让人真的会用

系统上线后没人用,或者用了但用错了,这是实施工程师最不愿意看到的结局。

1. 分层培训,针对不同角色

固定资产管理系统的使用者通常分为几类:财务人员关注账务处理,资产管理员关注日常操作,领导层关注数据报表。培训内容要分开讲,而不是拿一份通用手册让所有人自己看。

2. 实操比讲解有效

讲再多不如动手做一遍。我通常会准备一套模拟数据,让学员从入库、贴标、盘点到调拨,完整走一遍流程。遇到问题现场解决,比回到工作岗位上摸索高效得多。

3. 留好操作手册和视频

培训结束后,一定要给客户留下可查阅的操作文档和录屏。人员会流动,系统会升级,有一份随时可查的参考资料,能省去很多后续的重复答疑工作。

四、验收标准要提前定,别留模糊地带

1. 验收节点分阶段设置

不要等到项目结尾一次性验收。把验收拆成若干阶段:数据初始化完成可验收一次,系统上线运行一个月可验收一次,最终验收只针对遗留问题的闭环情况。分阶段验收能及时发现和解决问题,避免大问题捂到最后一刻。

2. 验收指标要可量化

"系统运行稳定"不是验收标准,"系统故障率低于2%,故障恢复时间不超过4小时"才是。验收指标越具体,验收过程越顺畅。

3. 验收文档要完整归档

验收报告、测试记录、问题清单及其处理结果,这些文档不仅是验收的依据,也是后续运维的重要参考。一个完整的项目,文档归档是基本功。

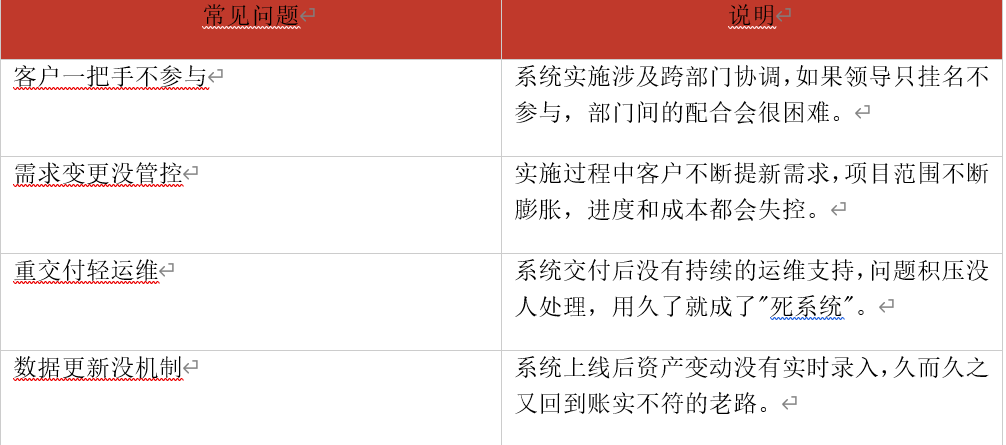

实施过程中,几个容易翻车的坑

最后说几句

固定资产管理系统的实施,本质上是推动一个组织把资产管理工作规范化、流程化的过程。系统只是工具,真正起作用的是人和制度。实施工程师的价值,不只是把系统部署上线,而是帮助客户建立一套可持续运转的资产管理机制。做到这一点,项目才算真正成功。

以上几点是作为首码资产系统实施工程师在实际项目中反复验证过的经验,希望能给同行的朋友们一些参考。如果你有其他实施中的困惑或心得,也欢迎交流。
