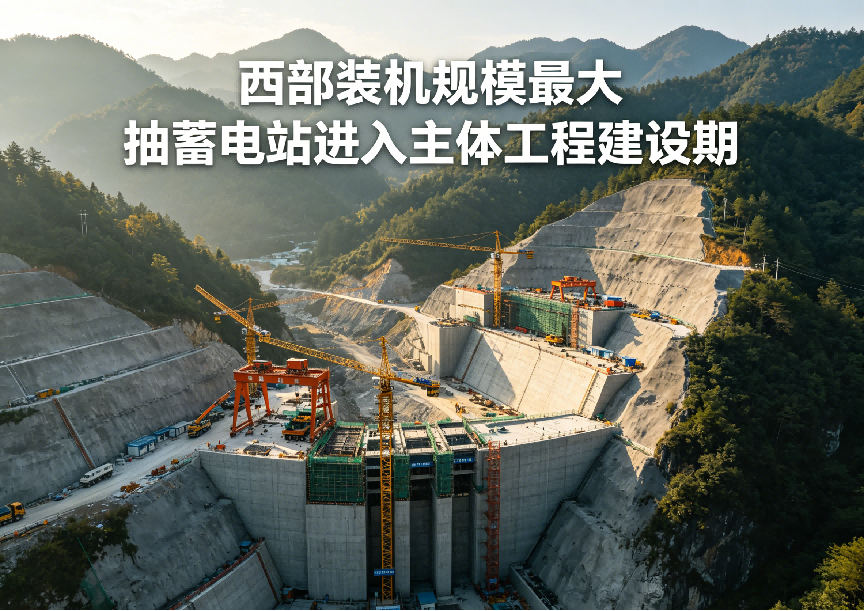

2026年6月3日,由施工方公开发布的项目节点信息显示:位于青海海南州贵南县的哇让抽水蓄能电站,完成通风兼安全洞贯通移交并同步举行上水库大坝填筑奠基,标志工程从前期的临建与导流、通道等准备阶段,进入以大坝与地下厂房为核心的“主体施工期”。对这类工期动辄8年的巨型项目来说,这一步的意义不在“场面”,而在把关键线路真正锁死到日历上。

01 为什么“转入主体期”等于风险从地质转到工期
通风兼安全洞这类先导洞室一旦贯通移交,地下厂房与主变洞群的施工通风、排烟、应急疏散与物流组织才能形成闭环,后续开挖支护才不必再借临时凑合方案。
代价是:主厂房高边墙大跨度开挖、交叉洞室群应力集中、渗流水文条件不确定性,会把风险表现从“能不能打通”切换到“能不能按台阶推进”,对测量网稳定、支护时效与排水体系提出更硬的要求。
02 规模参数不变,但工程逻辑更清楚了:280万千瓦不是口号
公开资料对该电站的定位与量级一致:总装机280万千瓦级,总投资约159.4亿元,整体周期约8年,节点指向2030年9月首台机组发电、2031年12月全面并网投产;并纳入“十四五”重点实施抽蓄项目序列来支撑西北电网调节与新能源消纳空间。
所谓“主体期”,落到工地上就是上水库大坝开始填筑、地下系统形成连续掌子面、混凝土系统与大件运输通道同步拉满——这才是把280万千瓦从纸面容量变成可调出力的时候。
03 环境与系统价值:它更像“电网级惯性预留”,不只替代燃煤
项目测算口径常被引用的一组关联数据是:投运后年均可替代燃煤消耗约182万吨、减碳约455万吨,并通过调峰填谷、调频、调相与事故备用等方式,为周边风光大基地的外送稳定性提供工程抓手。
但要留意:减碳效果是否成立,仍取决于运行模式、电网调度规则与上游电源结构;抽蓄本身是“能量搬运工”,它放大清洁电的价值,不等于自己天然零碳。
04 接下来最该盯的两个硬指标
第一,地下厂房顶拱与高边墙变形收敛速率是否按设计收敛——它决定后续机电埋件与桥机轨道能否按时锁口。第二,上水库坝体填筑强度与防渗体系连续性——这直接卡着后期蓄水节点,进而影响2030首机是否只是“仪式性发电”还是真正带负荷考核。
哇让电站进入主体期,本质上把“西部最大抽蓄”的叙事从批复与进场,推进到必须按天对账的执行段。后面更能检验成色的,不是宣传节点,而是地下洞室收敛曲线、大坝填筑强度曲线与首台机组真负荷试验记录。
