中煤电力红星发电1号机组C级检修圆满收官

2025年9月20日,红星发电1号机组C级检修工作正式开工,计划工期25天,于10月10日凌晨00:33并网一次成功,提

  2025年9月20日,红星发电1号机组C级检修工作正式开工,计划工期25天,于10月10日凌晨00:33并网一次成功,提前6天完成检修任务。此次检修对保障机组长周期安全、稳定、高效运行意义重大。在开工前,全体人员深入分析1号机组运行参数,全面评估设备状况,精心筹备从人员调配、物资储备到安全措施制定、技术交底等各个环节,制定出详细且针对性强的检修方案。

  C级检修全景速览

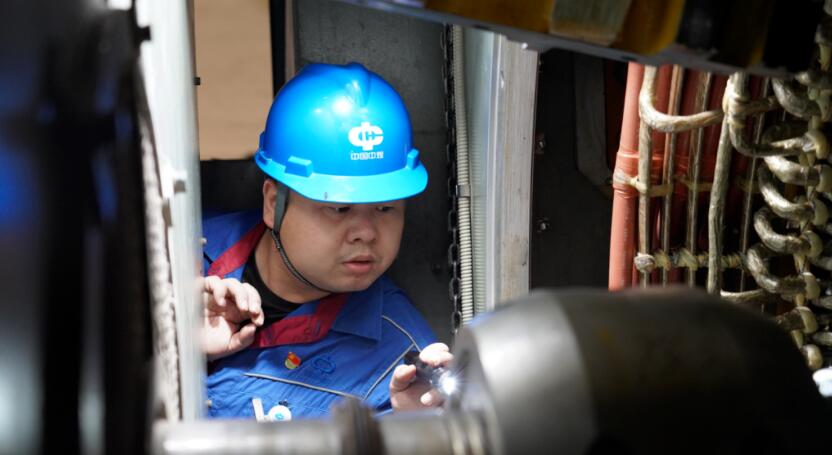

  1号机组C级检修,覆盖汽机、锅炉、电气、热控、灰硫、输煤全面深度的隐患排查与治理。

  参修人次达398人次,该公司设备维护部、发电运行部、安全健康环保部等多部门协同及各参修单位协同作战。

  提前告捷的关键支点

  战前动员:该公司组织召开启动部署大会暨党员突击队授旗仪式,统一思想,明确目标,为攻坚战奠定坚实基础。

  责任到人:压缩等待时间,提高工作效率。

  日清日结:检修期间,该公司每日召开协调会,及时解决遇到的问题,确保检修进度可控在控。

  标准项目零偏差收官:完成标准检修项目223项,所有项目验收合格率100%。

  W点H点锁住质量命门:该公司严格执行“W/H点”验收制度,实行三级验收,返工率为零,通过W点254项,通过率100%,通过H点196项,通过率100%。

  解决三大隐患推动稳定运行:1号机组B引风机长期振动超限:对1号机B引风机长期振动超限进行全面的振动溯源与精准诊断,实施了包含动平衡矫正、轴承更换与对中调整在内的系统性治理,成功消除了此顽疾。

  锅炉“四管”隐患治理:全面检查防磨防爆,换管48根,隐患焊口处理407根,为长周期安全运行提供坚实保障。

  空预器漏风治理:精细调整通流部分间隙,减少能量损失,预计提升热效率,降低煤耗。

  零事故背后的红线意识

  班前风险复评:每日开工前10分钟,针对当日任务重新识别风险,安全交底到人。

  高危作业双监护:所有高风险作业,均设置作业监护与视频监护双重保障。

  违章即时曝光:现场设置曝光栏,对不安全行为即时通报,形成震慑效应。

  该公司做到了零事故、零伤害、零污染,累计安全工时456小时。

  从胜利走向下一个胜利

  本次检修成果正转化为实实在在的运行优势,为该公司年度目标提供坚挺支撑。该公司1号机组于10月10日00:33并网一次成功,供电煤耗预期下降,环保排放指标正常。

  新征程,再出发!该公司将把检修标准平移到日常维护,把每一次巡检都当成下一次检修的预演,全力以赴保障机组安全、稳定、环保、经济运行。
