2025年10月15日18时,随着景电#2机组DCS改造柜上电,国家电投景德镇分公司DCS国产化改造项目共45面机柜已全部上电,为设备联调联试提供了有力保障。
精心筹备,奠定坚实基础

在景电#2机组B修工作中,DCS国产化改造项目作为重中之重,自启动之初就面临时间紧、任务重的挑战。为确保改造工作顺利推进,公司充分发挥区域协同优势,统筹调配技术力量,组建了专业的DCS改造工作专班。专班提前开展了景电#2机组逻辑组态与画面设计工作,并组织DCS国产化改造工作组深入上海国核自仪公司,与景电运行人员一起对机炉两侧设备控制器进行细致入微的仿真逻辑传动。技术骨干对数千个测点量程单位对照原数据库认真核对,确保每一个数据准确无误,为后续工作奠定了坚实基础。
攻坚克难,确保提前上电

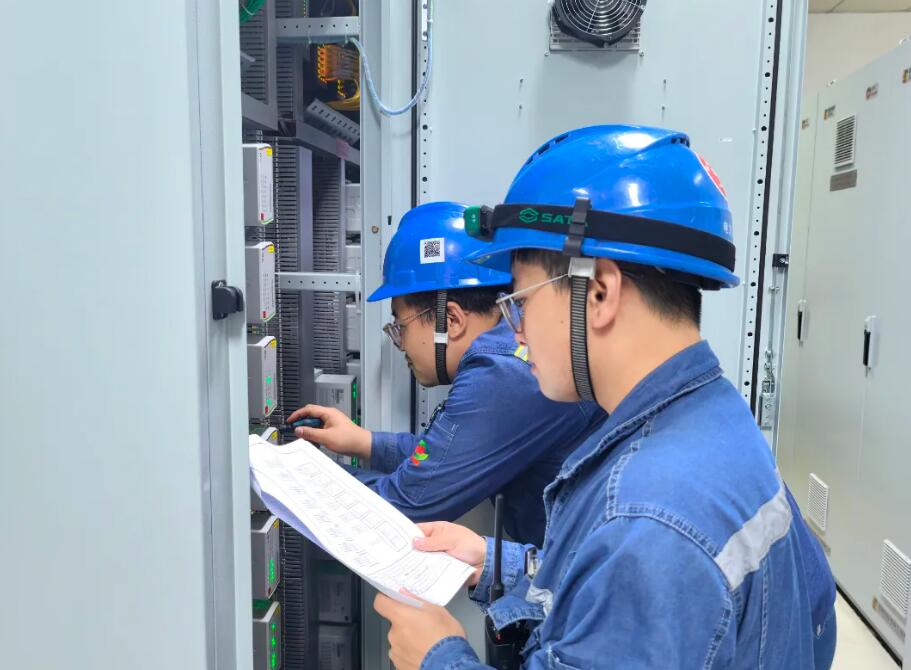

在机柜改造环节,各小组负责人多次碰头核准改造方案,密切关注改造进度。施工队员们齐心协力,高效解决了电缆拆除与接线过程中的各类难题。机柜负责人有序进行拆线验电,确保每一步操作安全可靠;吊装人员严阵以待,旧机柜移除与新机柜吊装工作一气呵成,展现了高超的专业技能。新机柜安装完成后,机柜负责人严格检查配线接线情况,并及时将检查情况反馈给施工队员,确保接线工作符合标准化要求。通过各环节的紧密配合和高效作业,团队提前三天完成了全部45面机柜的上电工作,为后续调试争取了宝贵时间。
同步推进,提升工作效率

随着机柜陆续上电成功后,团队没有丝毫松懈,而是立即开展了I/O传动试验工作。工作专班每日召开碰头会,结合现场检修情况提前一日整理就地设备符合开展传动试验的项目。技术人员分为现场组和画面组,现场组根据实际情况,按设备、按区域对就地测点进行模拟信号给定;画面组在运行人员、调试人员、监理单位的共同见证下,对传动数据进行记录。实验团队发扬“钉钉子”精神,轮班作业,争分夺秒推进进度。工作人员之间默契配合,有效保障了工作质量与每天施工进度的超额完成,为后期调试留下了充足的时间。
团结协作,彰显企业精神

下一步,景电#2机组DCS改造工作专班将继续高标准、严要求,以施工的安全高效、工艺的质量优良为目标,把本次DCS国产化改造项目做优、做精、做强。发挥党建品牌优势,以匠心铸就品质,用实干诠释担当。
