冷却塔航空障碍灯安装项目顺利竣工 航空安全需求

一、前期处理表面清理与检查:用高压水枪(水压 0.6MPa)冲洗冷却塔顶部及中部安装区域灰尘、水垢,检查预埋件 / 钢结
一、前期处理

表面清理与检查:用高压水枪(水压 0.6MPa)冲洗冷却塔顶部及中部安装区域灰尘、水垢,检查预埋件 / 钢结构连接点牢固度,对锈蚀部位用角磨机除锈(至露出金属光泽);

支架基础处理:混凝土冷却塔顶部采用膨胀螺栓固定预埋钢板(厚度 8mm),钢结构冷却塔直接在指定位置打磨除锈(面积≥支架底座 2 倍),确保支架焊接 / 固定面平整、无杂质;

线缆路径规划:沿冷却塔爬梯、平台边缘标记线缆穿管路径,提前钻孔固定镀锌管支架,确保线缆敷设后无下垂、无遮挡,远离高温管道(距离≥1m)。

二、安装施工1.支架安装与固定

顶部支架:按设计位置焊接不锈钢支架(尺寸 50cm×50cm),焊接采用双面满焊,焊缝高度≥5mm,焊后清除焊渣并涂刷防锈漆(环氧富锌底漆);用水平仪校准支架水平度(偏差≤3cm),完成后进行拉力测试(悬挂 100kg 重物,静置 30 分钟无变形);

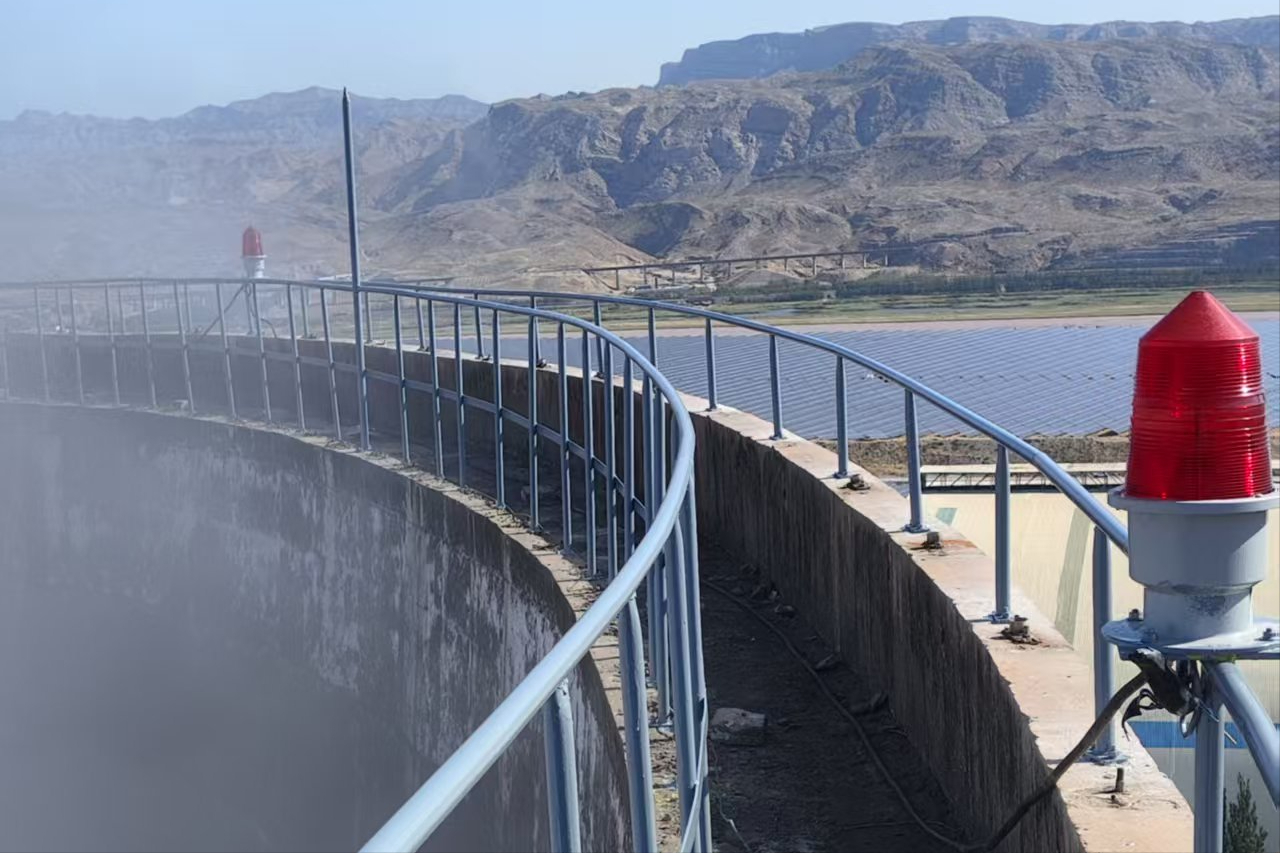

中部支架:在 20m 高度处对称焊接 2 组支架,支架朝向避开冷却塔出风口(防止水汽直吹灯体),与顶部支架形成垂直警示线,确保航空器从任意方向均可识别。

2.障碍灯与线缆安装

灯体固定:将障碍灯底座与支架用不锈钢螺栓连接,安装时调整灯体角度,确保光线无遮挡;

线缆敷设:沿预设路径穿镀锌管敷设阻燃线缆,管接头用防水胶带密封,线缆两端预留 1m 冗余长度;顶部灯线缆通过爬梯内侧敷设,中部灯线缆沿平台护栏穿管,避免日晒雨淋加速老化;

接线调试:在冷却塔底部配电箱处进行接线,区分火线、零线、地线,接线完成后用万用表检测通断、绝缘摇表测试绝缘电阻,确保电气安全。

3.控制系统安装与联动调试

控制模块安装:在配电箱内固定光控传感器、远程监控模块,连接障碍灯线缆与主电源,设置时控参数;

联动测试:模拟不同光线条件,测试障碍灯启停响应;通过远程监控平台查看灯体运行状态,发送测试指令,确保远程控制有效;

警示效果验证:夜间组织现场测试,在 1km、3km、5km 处观察警示亮度,确保光线均匀、无闪烁故障,符合航空规范要求。

三、全程安全管控

高空与电气防护:作业人员全程系双钩安全带,带电作业时穿戴绝缘手套、站在绝缘垫上,禁止单手接线;

环境与设备防护:避开雨天、大风(风速>6 级)、高温(>35℃)天气施工,遇冷却塔喷水作业时暂停安装(防止水汽影响接线);灯体安装后临时覆盖防雨罩,线缆接头用防水帽密封;

实时监测:专职安全员每小时检查吊篮稳定性、作业人员防护佩戴情况,电工全程监护接线过程,发现线缆破损、灯体偏移立即停工整改。
