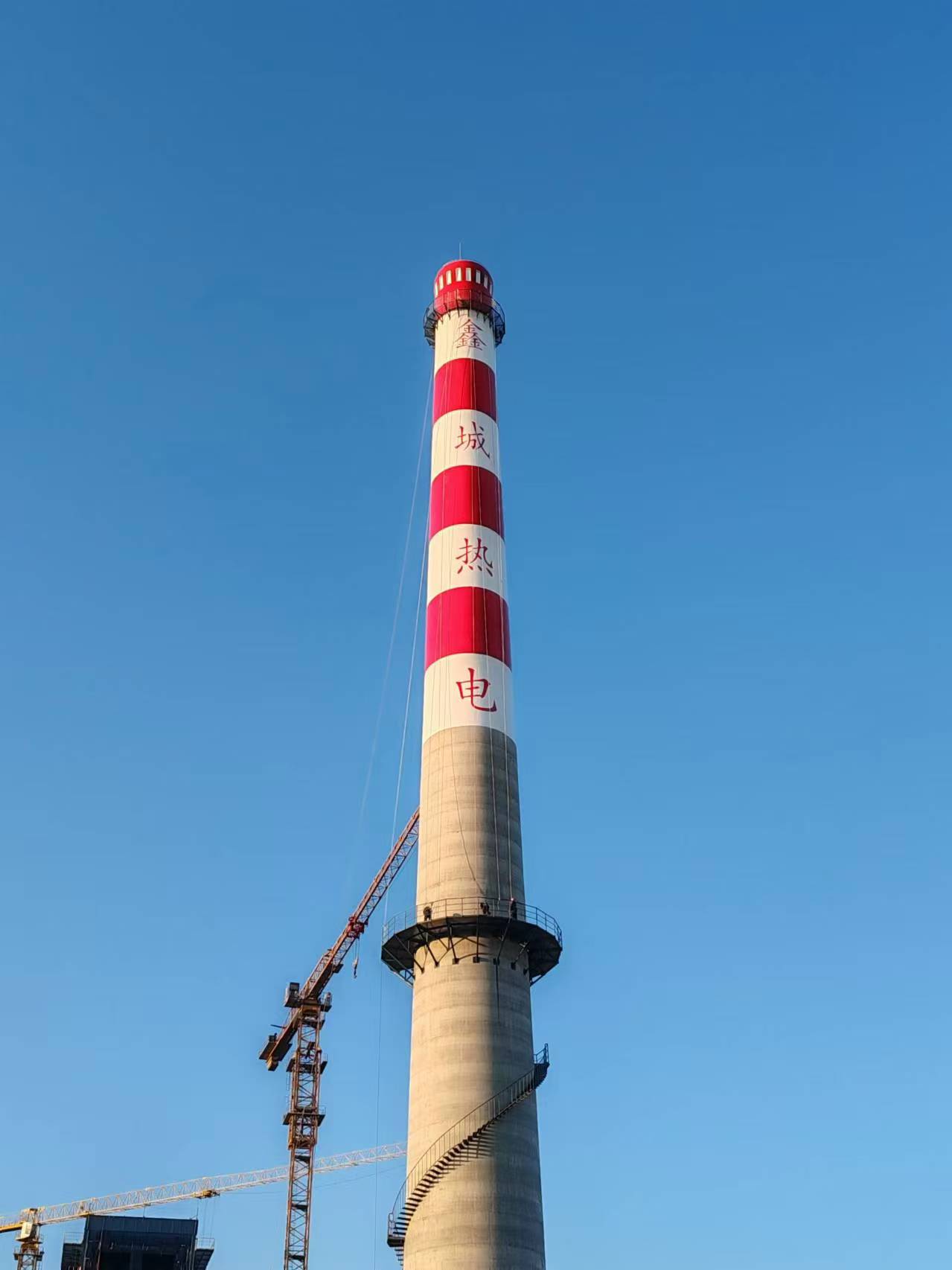

烟囱外观整治项目圆满竣工 清晰标识护安全

一、 前期准备1.现场勘察与方案编制组织专业人员通过高空吊篮、无人机等工具,勘察烟囱外壁腐蚀程度、原有涂层剥落范围、表面

一、 前期准备

1.现场勘察与方案编制

组织专业人员通过高空吊篮、无人机等工具,勘察烟囱外壁腐蚀程度、原有涂层剥落范围、表面平整度,明确需粉刷的区域及修复重点。 结合设计要求,确定外观涂层的颜色、厚度、配套体系(底漆 + 中涂 + 面漆),明确标志标识的尺寸、字体、颜色及定位坐标;编制专项施工方案,包含高空作业方式、涂层施工工艺、标识放样方案、安全防护措施及工期计划,方案需经甲方、监理审核批准。

2.材料与设备筹备

采购符合标准的防腐涂料(需满足耐高温、抗紫外线、抗酸雨腐蚀要求)、标志标识专用漆(建议选用高耐候性反光漆),进场时核验产品合格证、检测报告、生产日期,确保材料与设计要求一致;同时准备腻子、砂纸、玻纤布等基层处理材料。 调试高空作业设备(吊篮、卷扬机、安全绳、速差防坠器)、涂装工具(高压无气喷涂机、滚筒、毛刷)、标识放样工具(墨斗、卷尺、定位桩),完成设备安全检测与试运行,杜绝设备故障风险。

3.人员资质与技术交底

确认施工人员需持有效的高空作业证,涂装技工需具备相关操作经验;组织全员开展技术交底,明确涂层涂刷顺序、厚度控制标准、标识放样精准度要求及安全作业规范。 针对标志标识的字体比例、颜色搭配、间距要求进行专项培训,确保施工人员准确理解设计意图。

二、 施工工程

1.安全防护

沿烟囱外壁搭设合规吊篮,安装双层安全防护网,在烟囱底部划定20 米以上警戒区,设置警示标识与专人监护,禁止非施工人员进入;高空作业人员全程佩戴安全帽、防滑鞋、双钩安全带,安全带严格执行高挂低用原则。 作业前检查吊篮承重性能、绳索牢固度,涂装材料与工具分类放入专用工具袋,严禁高空抛物;遇大风(风速≥6 级)、雨雪、高温暴晒等恶劣天气,立即停止作业。

2.施工工序

基层处理:采用角磨机打磨、高压水枪冲洗的方式,清除烟囱外壁浮灰、锈蚀层、松动涂层,对裂缝、凹坑部位用专用腻子找平,待腻子干燥后打磨平整;若基层腐蚀严重,需铺贴玻纤布增强,确保基层干燥、洁净、平整,达到涂装要求。

外观涂层粉刷:按照 “底漆→中涂→面漆” 的顺序施工,底漆涂刷需均匀,确保完全覆盖基层;中涂漆需待底漆完全固化后施工,增强涂层厚度与附着力;面漆施工采用高压无气喷涂工艺,控制喷涂压力与喷枪移动速度,确保涂层色泽均匀、无流挂、无漏涂,涂层厚度需达到设计标准。

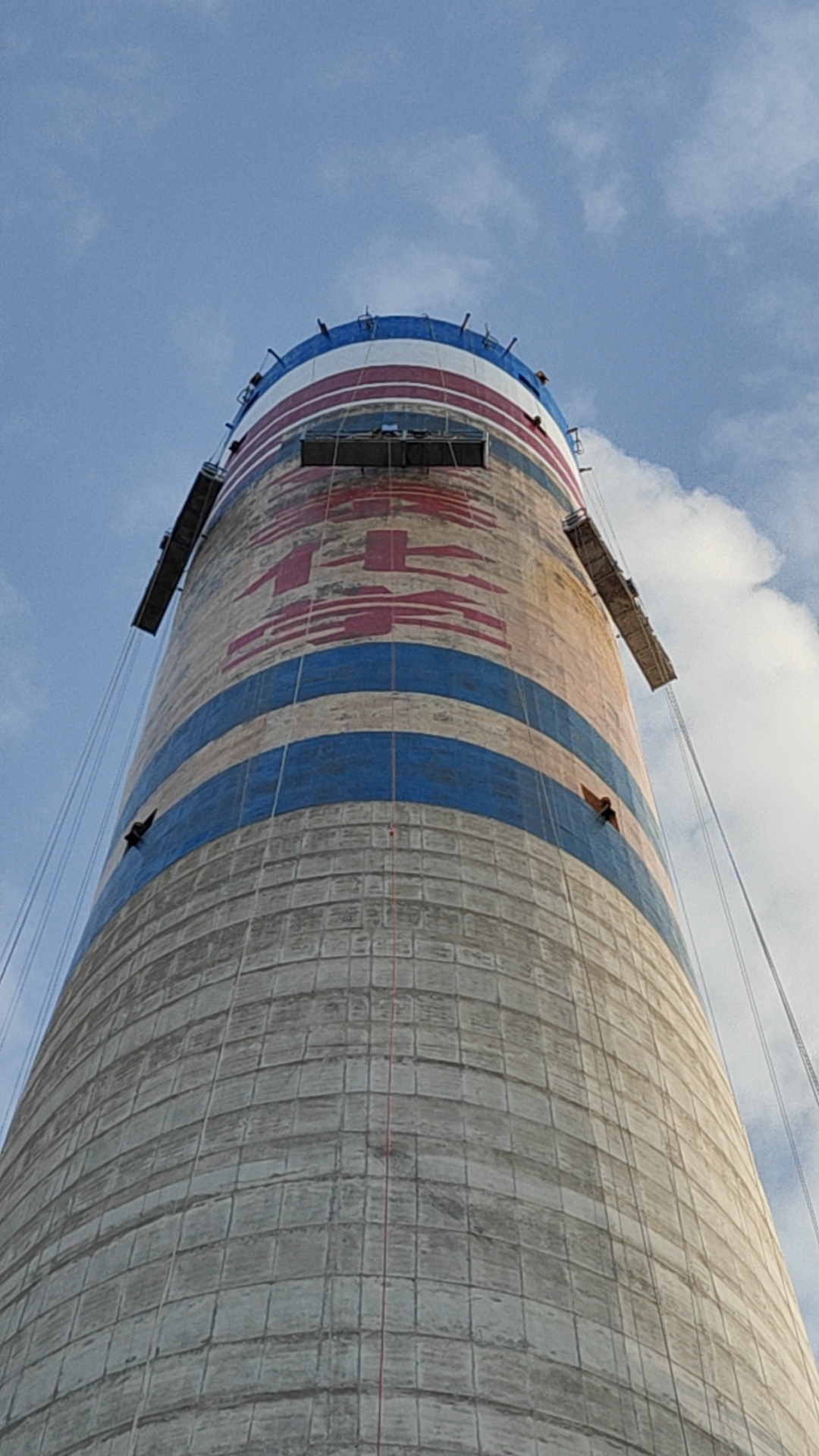

标志标识放样与粉刷:根据设计图纸,用墨斗、卷尺在烟囱外壁精准定位标识的边界线、中心线,做好标记;先涂刷标识底层漆,待干燥后用分色纸粘贴出标识轮廓,再涂刷专用反光漆,确保标识边缘整齐、无毛刺;涂刷完成后及时撕除分色纸,避免漆层粘连。

三、关键注意事项

涂层施工时需控制环境温度与湿度,一般温度宜在 5-35℃,相对湿度≤85%,避免在高温暴晒或低温凝露环境下施工。

标志标识粉刷需严格按照放样线施工,分色纸粘贴需牢固,防止漆液渗透导致标识边缘模糊。

施工过程中需保护烟囱附属设施(如爬梯、避雷带),避免涂料污染;若不慎污染,需及时用专用溶剂清理。
