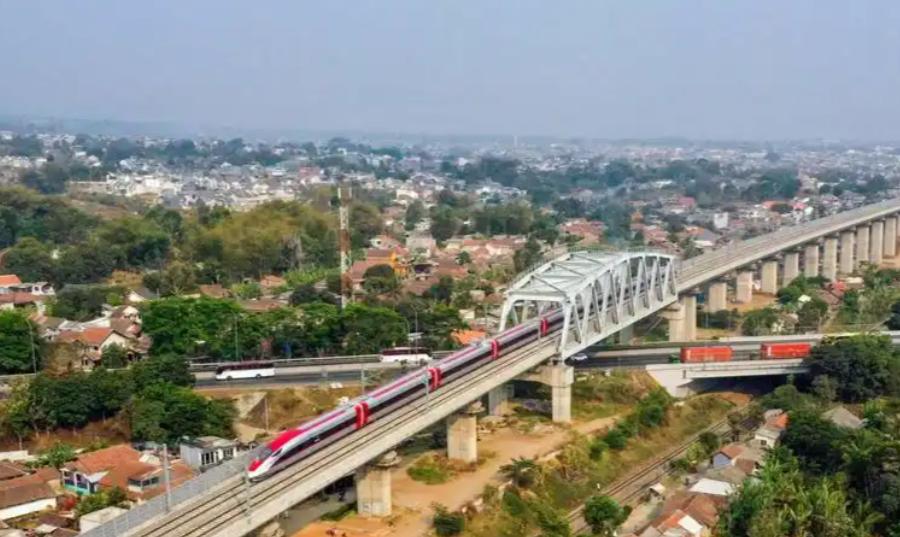

雅万高铁欠中国那几百亿,印尼打算慢慢还,一还就是80年。2026年9月8日,印尼财政部长萨德瓦:还款期限延长到80年,每年还差不多3.8亿人民币。
这话乍一听,像是一个甩包袱的信号,但咱们得先把账算清楚。
雅万高铁全长142公里,最初预算60亿美元出头,后来一路超支涨到将近73亿美元,涨幅超过两成。其中大约75%的资金来自中国的贷款。
最初的核心贷款是45亿美元,期限40年,还设了10年的宽限期,年利率2%。后来因为疫情和土地征用问题,又追加了12亿美元的贷款,利率超过了3%。
这个2%的利率是什么概念?印尼本国发行的国债利率常年在6%以上,国际市场上的美元商业贷款成本普遍在5%左右。
换句话说,中国给印尼的这笔钱,条件比印尼自己借钱还便宜。这不是什么“债务陷阱”,这是打折促销。
那问题出在哪?出在客流上。
项目立项的时候测算,雅万高铁每年客流量要突破1800万人次,才能覆盖运营成本和债务还款。但2025年全年实际客流只有620万人次,不到预期的三分之一。
而运营公司的负债还在持续膨胀,截至2025年底已经达到约20万亿印尼盾,同比又涨了19%。收入追不上利息,这就是问题的核心。
所以这次债务重组,本质上做的事情很简单——把每年要还的金额压下来。
原来40年还完,每年的压力太大,现在拉到80年,每年还约1万亿印尼盾,折合人民币大概3.8亿,财政部的年度预算就能兜住了。
但注意,这不等于印尼“赖账”。
贷款期限延长,利息还是要付的,只是每年的还款额度变小了,从“喘不过气”变成“勉强能扛”。萨德瓦自己也说了,财政部旗下的特殊任务机构每年能产生3万亿到4万亿印尼盾的利润,覆盖这笔年度还款绰绰有余。
不过,真正值得关注的不是这80年怎么还钱,而是印尼同时在做的一件事:更换控股股东。
运营雅万高铁的合资公司KCIC,原来的印尼方股东是由国家铁路公司牵头的国企财团,持股60%,中方企业持股40%。根据重组方案,印尼方这60%的股份将移交给财政部下属的政府机构,以零对价方式完成交割。
零对价,听起来像是白送。但别忘了,谁拿到这60%的股份,谁就要承担对应的债务偿付责任。
财政部接手的不只是股权,更是那笔72.7亿美元项目里75%由中国贷款支撑的沉重负担。说白了,印尼政府原来承诺“不花财政一分钱”,现在不得不自己兜底了。
这里有必要回看一下2015年的那场竞标。
当时日本带着新干线方案跟中国竞争,日方从2008年就开始跟踪这个项目,做了好几次可行性研究。最终印尼选择了中国方案,核心原因就是中方承诺“无需政府财政负担、无需债务担保”,完全依靠项目自身收益来偿还贷款。
十年后回头看,这个承诺在纸面上很漂亮,在现实中却被征地滞后、疫情冲击、建材涨价等一系列变量击穿了。印尼政府最终还是得从幕后走到台前,把高铁债务从企业负债变成了国家财政负债。
但故事到这里还没完,甚至可能才刚刚进入新章节。萨德瓦在宣布债务重组的同一场记者会上,透露了一个更大的计划:雅万高铁在股权移交完成后,将向东延伸约700公里,一直修到印尼第二大城市泗水。
700公里是什么概念?现有线路才142公里,延伸线是现有线路的五倍。而且萨德瓦说这话的时候特意加了一句——“我已经与中国财政部长以及中方相关负责人沟通过,他们似乎对此感兴趣。”
这就很有意思了。一边是现有线路的债务刚刚重组完,另一边已经在谋划下一段更大的工程。印尼交通部的表态也很明确:延伸线能不能推进,要先看现有项目的财务重组结果。换句话说,先把旧账理清楚,才好谈新账。
从这个角度看,80年的还款期限与其说是一个“拖延战术”,不如说是在为下一轮合作腾出空间。如果每年只要还3.8亿人民币,印尼财政部的日子就不会太难过,那么再谈延伸线的融资,就有了坐下来聊的余地。
对中国来说,延长还款期限确实意味着资金回笼的速度变慢了。但换一个角度想:雅万高铁用的是全套中国标准——轨道、信号、供电、通信、调度,整个体系都是中国技术框架。只要这条铁路在跑,后续的维护、升级、人员培训,就都离不开中方团队的参与。
印尼即便在股权上拿到了60%的控股权,在实际运营层面依然高度依赖中国的技术支持。这是比股权更深的绑定。
更长远地看,如果泗水延伸线真的落地,整个爪哇岛的铁路网络将继续沿用中国标准,这对中国高铁在东南亚的布局来说,战略价值远超短期贷款利息的得失。
所以,这笔账不能只算财务上的加减法。萨德瓦说“80年后我们都不在人世了”,这话听着潇洒,但80年的贷款期限本身就是一种信任——相信这条铁路能持续跑下去,相信两国的合作能持续走下去。至于谁赚谁亏,可能要等到下一代人来回答了。
