投标文件 “业绩年限” 不够?怎么匹配不被判无效

在政府采购、工程招投标全流程审查中,业绩年限是资格初审、技术评分环节的高频 “致命废标点”。不少投标企业手握真实合规业绩

在政府采购、工程招投标全流程审查中,业绩年限是资格初审、技术评分环节的高频 “致命废标点”。不少投标企业手握真实合规业绩,却因对合同签订日、生效日、验收日界定模糊、计算口径错误、佐证材料缺失,被评标委员会直接判定年限不符、作无效投标处理。

想要彻底规避这类风险,核心并非 “凑业绩”,而是吃透业绩年限的法定界定规则、评标审查逻辑、日期选用优先级,在不伪造、不篡改材料的前提下,精准匹配年限要求。

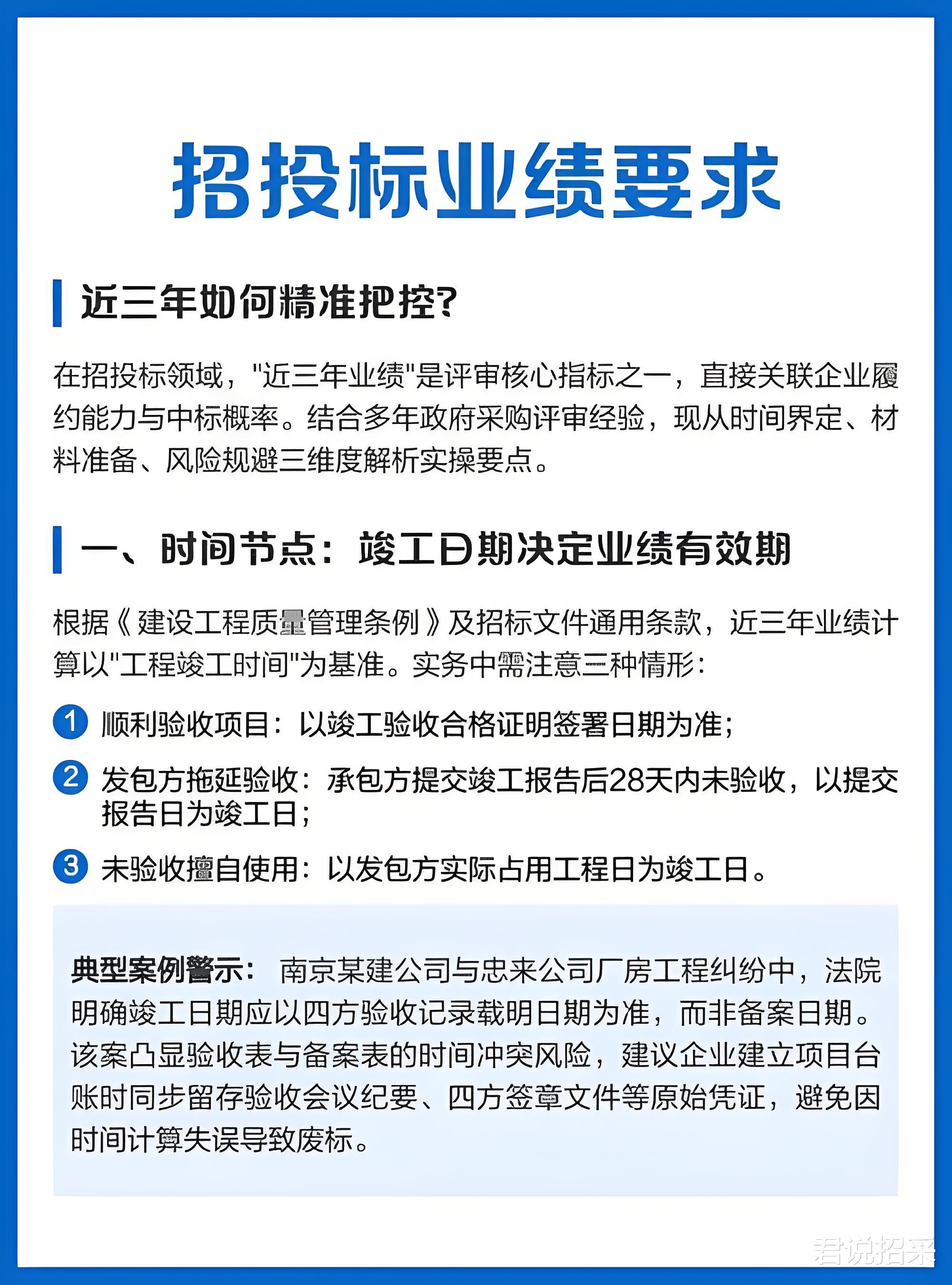

一、业绩年限审查底层逻辑:评标委员会只认 3 个核心原则

评标环节对业绩年限的判定,不看企业口头说明,只看规则与凭证,所有有效业绩必须同时满足:

1.计算终点唯一且固定

所有业绩年限核算的截止时间,统一为投标截止日(开标当日),不得以评标日、公示日、合同备案日作为终点,精确到年月日,差 1 天均视为超期。

2.计算起点必须贴合招标文件约定

起点不得自行选定,需严格对应招标文件 “近 N 年签订 / 完成 / 竣工 / 履约” 等表述,违背约定即视为无效业绩。

3.日期凭证真实可溯源、材料闭环

日期需有书面材料佐证,且形成中标通知书 — 合同 — 履约凭证 — 验收文件的完整证据链,单一材料无法作为年限认定依据。

二、3大核心日期法定界定与适用场景(精准区分,避免错用)

业绩年限的有效性,本质是日期节点的合规性,三大关键日期的定义、适用范围、评审认可度有明确边界,也是 “年限不够” 时的核心突破口。

1. 合同签订日期:最基础但非最优节点

法定界定:合同甲乙双方签字盖章的书面日期,是合同成立的法定凭证,中标通知书日期仅作辅助参考,二者不一致时以合同文本日期为准。

适用场景:招标文件明确要求 “近 N 年签订合同” 的货物、服务类项目,无其他约定时可作为基础核算起点。

实操禁忌:框架协议、战略合作协议无具体执行日期的,签订日无效;补充协议日期不可替代主合同签订日。

2. 合同生效日期:易被忽略的合规 “延寿” 节点

法定界定:合同满足约定生效条件的日期,区别于签订日,适用于附条件生效、需审批备案生效的合同(如国企 / 政府项目需上级审批、财政备案)。

核心价值:生效日通常晚于签订日,可直接将业绩年限 “向后顺延”,是签订日超期时的合规补救节点。

适用场景:招标文件未限定 “仅以签订日计算”,且合同有明确生效条款、审批备案凭证的项目。

3. 竣工验收 / 履约完成日期:评审认可度最高的核心节点

法定界定

工程类:建设、监理、施工、设计四方盖章的竣工验收合格日期,多期分期项目以最后一期最终验收日期为准;

货物类:甲方出具的最终验收合格单日期,非到货、开箱日期;

服务类:甲方签字确认的服务完结、履约完成确认单日期。

适用场景:招标文件要求 “近 N 年完成 / 竣工 / 履约完毕” 的所有项目,也是工程类项目强制认可的年限起点。

关键优势:验收日晚于签订日、生效日,是年限核算中最有利、最稳妥的节点,能最大程度规避超期风险。

三、“业绩年限看似不够” 的 4 类合规匹配方案(不废标)

当业绩签订日超期、年限临界时,无需放弃投标,可根据招标文件口径,合规选用最优日期节点完成匹配,评委均予以认可。

1. 签订日超期→切换验收 / 生效日核算

若合同签订日超出年限要求,但验收合格日、合同生效日在招标文件规定期限内,直接以该日期作为计算起点,同时在投标文件中备注:

本业绩以【验收合格日 / 合同生效日】核算,符合招标文件 “近 N 年完成业绩” 要求,对应佐证材料见附件。

2. 招标文件未明确日期口径→按行业惯例选最优节点

无明确约定时,遵循招投标通用惯例:

工程类项目:优先选用竣工验收日期;

货物 / 服务类项目:优先选用履约完成 / 最终验收日期;

该选择符合评审默认规则,且比签订日更利于年限匹配。

3. 滚动年 vs 自然年→精准核算避免误差

招标文件 “近 N 年” 分两种计算口径,直接决定业绩有效性:

滚动年(主流严格口径):以开标日为基准,向前倒推完整 N 个月(如近 3 年 = 36 个月),精确到年月日;

自然年(宽松口径):以自然年度 1 月 1 日为起点,至投标截止日核算。

临界业绩需按两种口径分别核算,选用符合要求的计算方式。

4. 分期 / 跨年度业绩→以最终履约节点为准

跨年度履约、分批次供货 / 施工的项目,不按首期开工、供货日期计算,统一以最终验收、全部履约完成日期作为年限起点,避免因首期节点超期被误判。

四、业绩年限佐证材料:满分配置,杜绝评委误判

日期界定再精准,无完整材料佐证仍会被否决,需按项目类型准备闭环佐证材料:

1.通用基础包

中标通知书 + 合同协议书(签字页、履约期限页);

2.工程类核心包

四方竣工验收报告 + 竣工备案表(无验收材料一律不认定);

3.货服类核心包

货物终验单 / 服务完结确认单 + 履约交接凭证;

4.加分补充包

合同生效审批文件、结算发票、甲方确认函(强化日期真实性)。

同时,每份业绩材料旁附 《业绩年限有效性简要说明》,明确标注:

业绩名称:XXX

有效认定日期:XXXX 年 XX 月 XX 日(验收合格日)

计算口径:近 X 年滚动计算,符合招标文件第 X 条第 X 款要求

主动帮评委核验,大幅降低误判风险。

五、高频废标雷区:一碰即无效,坚决规避

日期混用:同一业绩同时用签订日、验收日、开工日核算,视为材料矛盾直接否决;

凭证缺失:工程业绩仅附合同,无四方验收文件,不予认定;

无效业绩:在建项目、未完结服务、无执行单的框架协议,不计入有效业绩;

擅自篡改:涂改日期、伪造验收单,属于投标违法违规,直接废标并列入黑名单。

六、投标前业绩年限自检流程(1 分钟快速排查)

核招标文件:锁定 “签订 / 完成 / 竣工” 口径 + 年限时长;

定计算终点:确认投标截止日,精确核算时间范围;

选最优节点:在合规前提下,选用验收日>生效日>签订日的优先级;

查材料完整性:补齐验收、生效佐证文件;

做书面说明:标注业绩有效性,避免评审误判。

总结

投标业绩年限不被判无效的核心,是不硬凑、不造假、守规则、选对节点:先吃透招标文件的日期口径,再以验收日、生效日为核心突破口,搭配完整闭环的佐证材料,即便签订日看似超期,也能通过合规匹配通过审查。

业绩年限的本质是规则运用,而非业绩数量,精准界定日期、规范编制材料,就能从根源上避免因年限问题导致的无效投标。
